Как рассчитать производительность вилочного погрузчика и количество машин на смену

Кратко
Материал
Реальная производительность вилочного погрузчика считается по полному рабочему циклу, а не по максимальной скорости машины. В цикл входят подъезд, совмещение вил, захват, движение с грузом, установка, возврат и нормальное технологическое ожидание. Сначала измеряют продолжительность репрезентативных циклов, затем определяют эффективное время смены и только после этого переводят результат в палеты или тонны.
Количество работающих погрузчиков рассчитывают по пиковому объёму, а размер парка — с учётом фактической технической готовности и выбранного способа подстраховки. Если использовать только средний суточный объём, не учитывать зарядку и очередь у дока или, наоборот, вычесть один простой дважды, результат будет красивым только в таблице.
Какая производительность нужна: циклы, палеты или тонны
Единицу измерения выбирают по задаче склада. Один цикл обычно означает одно законченное перемещение грузовой единицы из точки получения в точку передачи. Но палета, металлический контейнер и рулон могут иметь разную массу и требовать разного времени обработки.
| Показатель | Когда применять | Ограничение |
|---|---|---|
| Циклы в час | Одинаковая операция и сопоставимые грузы | Не показывает массу и сложность разных грузов |
| Палеты в час или смену | Палетированный поток с понятными точками начала и конца | Пустая и тяжёлая палеты считаются одинаково |
| Тонны в час или смену | Нужно связать работу техники с массовым грузопотоком | Не отражает число операций: 10 палет по 100 кг медленнее одной палеты 1 000 кг |
| Стоимость перемещения | Сравнение вариантов техники и организации процесса | Требует подтверждённых расходов, загрузки и срока расчёта |
Для закупки полезно считать минимум два показателя: палеты за пиковый час и палеты за смену. Если масса сильно меняется, добавляют тонны. Так одна цифра не скрывает ни число манипуляций, ни фактический грузопоток.

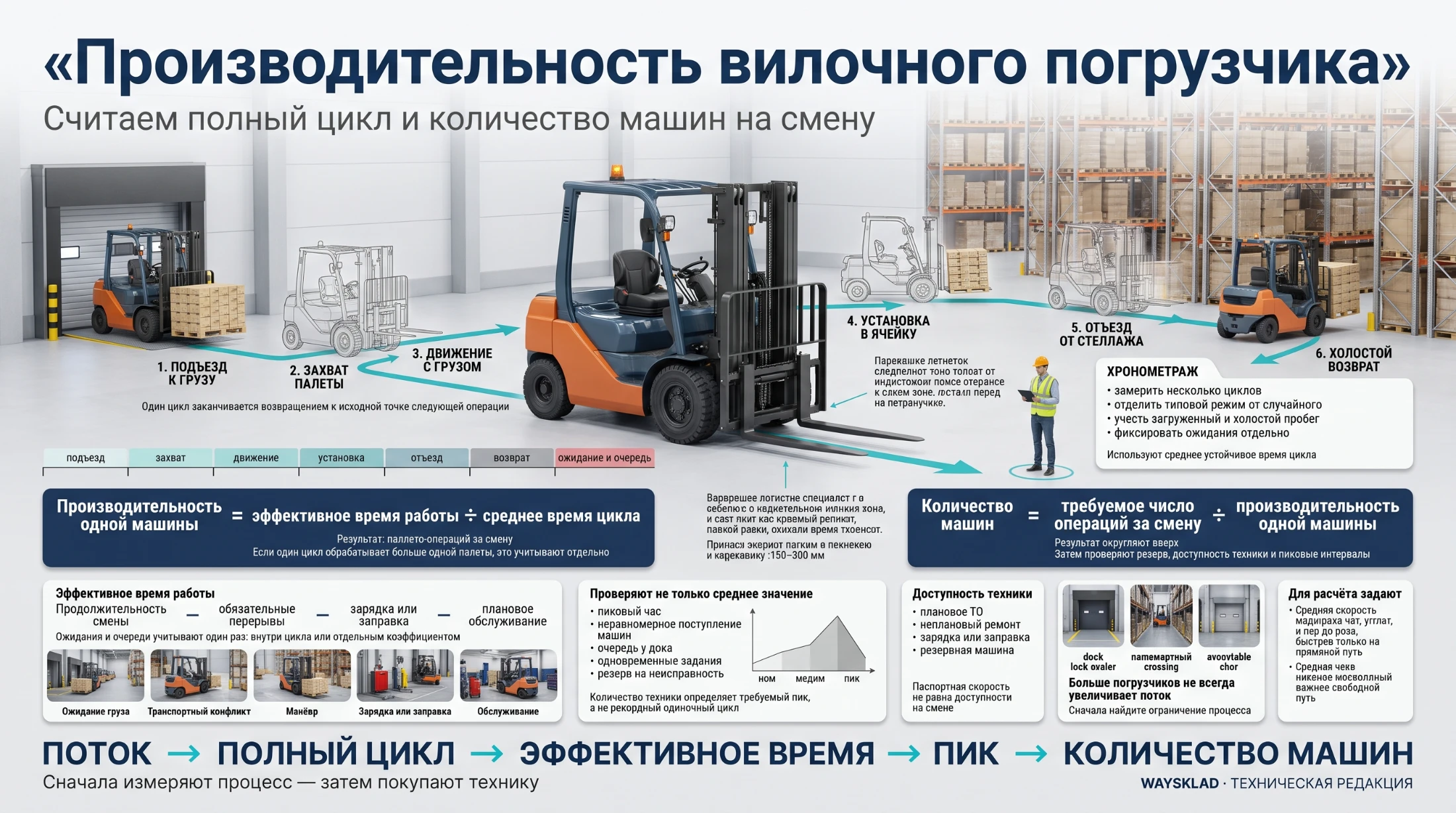

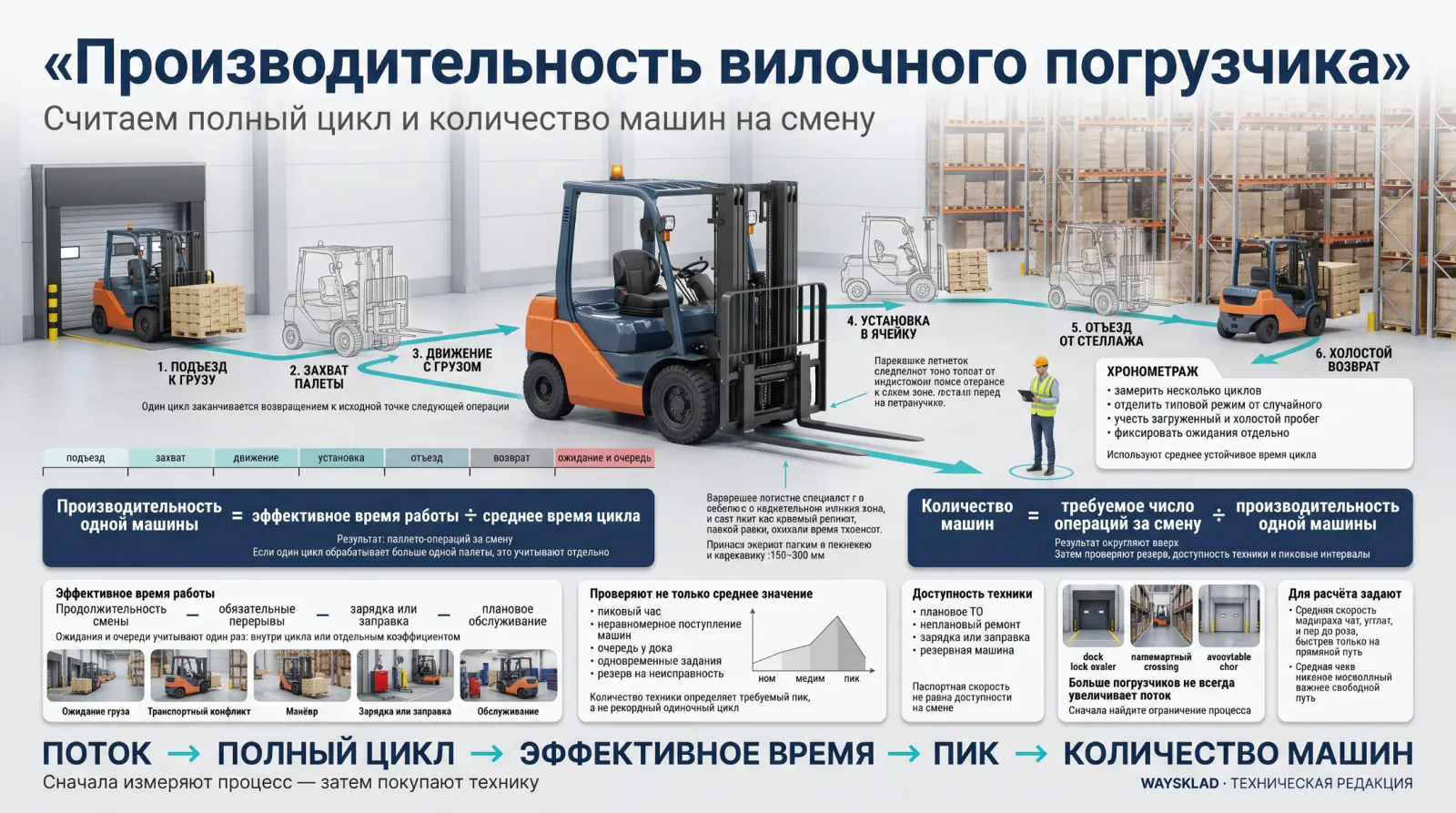

Из чего состоит полный цикл вилочного погрузчика
Граница цикла должна быть одинаковой для всех замеров. Например: от момента освобождения вил после предыдущей палеты до освобождения вил после следующей палеты в точке назначения.
Базовая формула:
tцикла = tподъезда + tзахвата + tдвижения с грузом + tустановки + tвозврата + tожидания внутри цикла.
Время ожидания внутри цикла — это повторяющаяся часть операции: открытие ворот, освобождение пересечения, подтверждение задания в WMS, проверка палеты или очередь у единственной точки передачи. Если такое ожидание уже вошло в хронометраж, его нельзя ещё раз вычитать из смены.
Рекомендация WaySklad. Снимайте цикл на видео только при разрешении объекта и размечайте его по этапам. Общая цифра показывает результат, а разбор этапов отвечает, поможет ли более быстрый погрузчик или проблема находится у ворот, в документах либо в расстановке палет.
Какие исходные данные собрать
До расчёта составьте карту потока, а не список характеристик машины. Для каждого значимого маршрута нужны:
- точка начала и точка окончания операции;
- расстояние с грузом и без груза;
- число поворотов, ворот, пересечений и уклонов;
- высота захвата и установки;
- масса, размеры, тип палеты и состояние груза;
- ширина прохода и доступность разворота;
- тип навесного оборудования и необходимость боковой коррекции;
- ограничение скорости по зонам;
- число заданий по 15, 30 и 60 минутам в пик;
- продолжительность смены, перерывов, зарядки или заправки;
- повторяющиеся ожидания и нерегулярные простои;
- доля брака, повторных подъездов и повреждённых палет.
Средний маршрут нужен для оценки смены, критический — для проверки проходимости и времени, а пиковый поток — для числа машин. Смешивать их в один «средний цикл» опасно: редкий длинный маршрут может исказить норму, а короткий средний скрыть очередь в час прибытия фур.
Как провести хронометраж
Измеряйте серию реальных циклов у нескольких операторов и в разные периоды смены. Один показательный заезд почти всегда быстрее обычной работы: нет очереди, груз подготовлен, ворота открыты, маршрут освобождён.
- Разделите операции на однородные маршруты и типы груза.
- Зафиксируйте начало и конец цикла одной формулировкой.
- Запишите условия: оператор, груз, высота, маршрут, время дня и состояние пола.
- Замерьте каждый этап и причину ожидания.
- Отделите нормальное технологическое ожидание от аварии, поломки или случайной блокировки.
- Сравните медиану, верхнюю часть распределения и самые медленные циклы.
- Повторите замеры в пиковый час и ближе к концу смены.
Число замеров зависит от разброса процесса. Вместо универсального минимума продолжайте измерение, пока добавление новых циклов не меняет заметно расчётное значение для данного маршрута. Для планирования безопаснее использовать не рекорд и не лучший средний результат, а консервативное значение из фактического распределения, например выбранный объектом процентиль.
Формулы расчёта производительности
Если цикл стабилен, теоретическое число циклов в час равно 60 минутам, делённым на продолжительность цикла.
Cчас = 60 / tцикла.
Для смены сначала находят эффективное время:
Tэфф = Tсмены − Tперерывов − Tзарядки/заправки − Tотдельных плановых остановок.
Затем:
Nциклов = Tэфф / tрасчётного цикла.
Производительность по массе:
Qсмены = Nциклов × mсреднего груза.
Если ожидание ворот уже включено в расчётный цикл, вычитать его из эффективного времени нельзя. Если зарядка проходит во время официального перерыва и не увеличивает простой, эти минуты также не вычитают повторно.
Пример расчёта
Смена длится 480 минут. Перерывы и передача техники занимают 30 минут, зарядка вне этих перерывов — 35 минут, отдельное фиксированное ожидание, не вошедшее в цикл, — 45 минут.
Tэфф = 480 − 30 − 35 − 45 = 370 минут.
По серии замеров для планирования выбран расчётный цикл 7,4 минуты. Тогда одна машина выполнит:
370 / 7,4 = 50 циклов за смену.
При среднем фактическом грузе 800 кг:
50 × 800 кг = 40 000 кг, или 40 т за смену.
Это учебный пример, а не норматив для вилочного погрузчика. На другом складе расстояние, высота, очередь, оператор, груз, Ast и зарядка изменят результат.
Как рассчитать количество работающих погрузчиков
Количество машин равно требуемому объёму, делённому на подтверждённую производительность одной машины, с округлением вверх.
Nраб = округление вверх (Vтреб / Vодной машины).
Если требуется обработать 115 палет за смену, а одна машина по расчёту выполняет 50 циклов с одной палетой:
115 / 50 = 2,3, значит, одновременно нужны 3 погрузчика.
Однако сменный объём может распределяться неравномерно. Если 60 палет прибывают в течение двух часов, проверяют именно этот пик. Три машины могут справляться за смену, но создавать очередь утром, когда часть парка занята другой операцией.
Работающие машины и размер парка — разные цифры
Три работающих погрузчика не всегда означают парк из трёх единиц. Нужно определить, как склад переживёт плановое ТО, ремонт, замену шин или отказ зарядного устройства.
Для предварительной оценки используют фактическую техническую готовность:
Kготовности = время, когда техника готова к работе / плановое время доступности.
Nпарка = округление вверх (Nраб / Kготовности).
Если историческая готовность сопоставимого парка равна 0,90, расчёт даёт 3 / 0,90 = 3,33, то есть 4 единицы. Но покупать четвёртую машину не всегда обязательно: резерв может обеспечиваться арендой, сервисной подменой, взаимозаменяемой техникой или допустимым переносом непиковых задач. Выбор зависит от цены остановки и реальной доступности подмены.
Рекомендация WaySklad. Не назначайте коэффициент готовности «по отрасли», если есть собственные журналы. Возьмите минимум 6–12 месяцев сопоставимой эксплуатации, отделите плановое обслуживание от аварий и проверьте сезонные провалы.
Почему скорость из каталога редко решает задачу
Максимальная скорость влияет только на часть цикла и обычно ограничивается правилами объекта. На коротком маршруте больше времени может уходить на совмещение вил, подъём, разворот и ожидание.
Производительность способны изменить:
- меньший радиус поворота и подходящий Ast: сначала проверьте, как рассчитать Ast погрузчика, затем сравните, нужен трёхопорный или четырёхопорный электропогрузчик;
- скорость подъёма и опускания с грузом;
- свободный ход мачты у ворот и в фуре;
- сайдшифт, уменьшающий число повторных подъездов;
- позиционер вил при частой смене ширины палет;
- обзор через мачту и вокруг высокого груза;
- эргономика посадки и управления;
- плавность разгона и точность позиционирования;
- стабильность характеристик по мере разряда или нагрева;
- расположение зарядки, заправки и зоны ожидания.
Подробно функции разбирает статья сайдшифт, позиционер вил или захват.
Навесное устройство может ускорить позиционирование, но уменьшить остаточную грузоподъёмность и увеличить габарит. Оценивать нужно готовую конфигурацию, а не опцию отдельно.
Как учитывать аккумулятор, зарядку и топливо
Для первичного сравнения можно открыть электрические вилочные погрузчики, а различия инфраструктуры и режима работы разобраны в материале электрический, дизельный или газ-бензиновый погрузчик. Каталог не заменяет расчёт цикла конкретного объекта.
Время работы электропогрузчика проверяют в конкретном цикле по расходу заряда, а не только по ёмкости в А·ч. Масса, подъёмы, уклоны, температура, скорость и вспомогательные потребители меняют энергопотребление.
Во время теста фиксируют начальный и конечный SoC, число циклов, массу грузов и продолжительность работы. Затем проверяют, покрывает ли батарея требуемый пик и можно ли восстановить заряд в фактические окна. Промежуточная зарядка учитывается как простой только тогда, когда она останавливает машину; если зарядка совпадает с перерывом, повторного вычета быть не должно.
Для двигателя внутреннего сгорания полезнее считать литры на 100 циклов или на тонну перемещения в репрезентативной смене, чем просто литры в моточас. Холостой ход, очередь и работа гидравлики могут давать одинаковые часы при разном полезном результате.
Телематика, счётчик моточасов и WMS
Телематика помогает увидеть использование, события, маршруты и простои, но название показателя нужно расшифровать. «Время включения», «время движения», «время работы гидравлики» и «моточасы» могут считаться разными методами.
WMS показывает задания и время их прохождения, а телематика — состояние и движение машины. Сопоставление двух источников помогает отличить нехватку погрузчиков от ожидания задания, закрытых ворот или отсутствия подготовленного груза. Перед выводами проверяют синхронизацию времени, идентификаторы техники и полноту данных.
Когда нужна более быстрая машина, а когда нужно менять процесс
| Что видно в хронометраже | Вероятное ограничение | Что проверить сначала |
|---|---|---|
| Большая доля времени в движении по длинному свободному маршруту | Скорость и длина трассы | Ограничения безопасности, альтернативный маршрут и характеристики с грузом |
| Много повторных подъездов к палете | Манёвренность, обзор, разметка или навеска | Ast, радиус, сайдшифт, состояние палет и обучение |
| Очередь у одних ворот | Пропускная способность дока | Расписание, документы, фиксацию транспорта и вторую точку обработки |
| Погрузчик ждёт готовый груз | Смежный процесс | Комплектацию заказа, WMS и приоритеты заданий |
| Простой из-за заряда в пик | Энергетическая схема | Ёмкость, зарядное устройство, окна зарядки и сменную батарею |
| Частые остановки на неисправности | Техническая готовность | Возраст, режим, ТО, ремонтопригодность и резерв |

Как проверить расчёт перед покупкой
- Выберите пиковый и типичный маршруты.
- Подготовьте репрезентативные грузы и рабочие высоты.
- Используйте точную комплектацию машины, мачты, шин, АКБ и навески.
- Проведите серию циклов, а не один демонстрационный проезд.
- Включите реальные ограничения скорости, ворота, пешеходные зоны и WMS.
- Повторите тест в пик и ближе к концу смены.
- Зафиксируйте заряд или топливо, ошибки, ожидание и повторные манёвры.
- Сравните расчёт с фактическим объёмом за полную тестовую смену.
Восемь частых ошибок
- Считать по максимальной скорости. Она описывает только движение в разрешённых условиях. Измеряйте полный цикл.
- Брать лучший демонстрационный заезд. Он не содержит обычных очередей и разброса. Используйте серию замеров.
- Дважды вычитать ожидание. Если оно вошло в цикл, не удаляйте те же минуты из смены повторно.
- Считать только среднюю смену. Среднее скрывает утренний или вечерний пик. Проверяйте короткие интервалы спроса.
- Приравнивать моточасы к полезной работе. Включённая машина может ждать. Сопоставляйте движение, гидравлику и задания.
- Игнорировать зарядку и заправку. Проверяйте, попадают ли они в перерыв или останавливают работу.
- Путать работающий парк с общим парком. Резерв зависит от готовности и цены остановки. Опишите схему подмены.

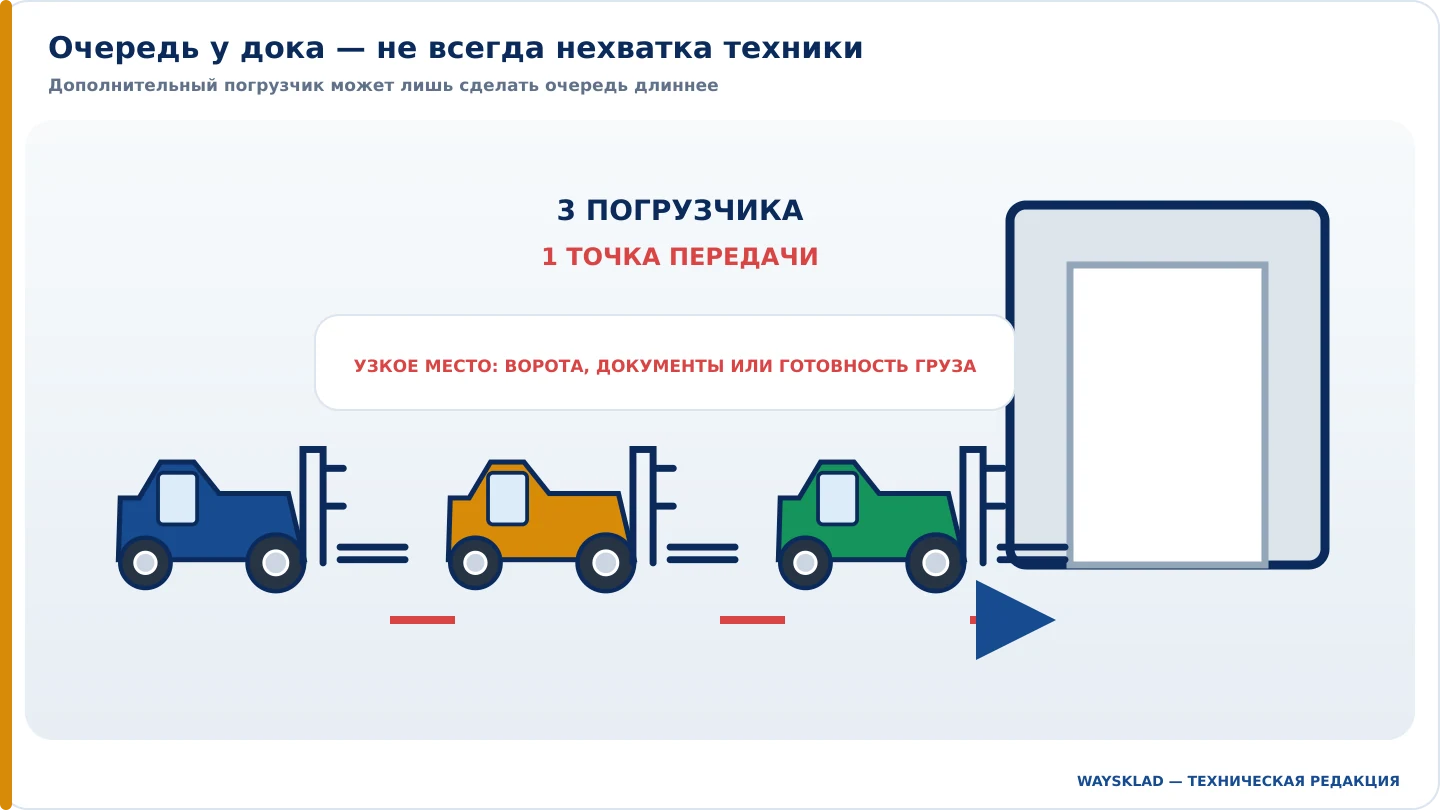

- Покупать ещё одну машину при узком месте у дока. Дополнительный погрузчик может увеличить очередь. Сначала разберите этапы цикла.
FAQ
Сколько палет в час перевозит вилочный погрузчик?
Универсального значения нет. Разделите 60 минут на продолжительность полного цикла, измеренного на вашем маршруте. Учтите высоту, груз, ворота, очередь, скорость объекта и повторные манёвры.
Что считать одним циклом погрузчика?
Один цикл — законченная повторяющаяся операция с одинаковой точкой начала и конца. Например, от освобождения вил после одной палеты до освобождения вил после следующей палеты в зоне передачи.
Сколько циклов нужно замерить?
Столько, чтобы результат стабилизировался для каждого значимого маршрута и режима. Если новые наблюдения заметно меняют медиану или выбранный процентиль, выборка ещё недостаточна. Один или два цикла не подходят для планирования.
Как учитывать время зарядки электропогрузчика?
Вычитайте только время, когда зарядка реально останавливает доступную машину. Если она полностью совпадает с перерывом, повторно уменьшать эффективное время нельзя. Также проверяют мощность сети и допустимый режим АКБ.
Как посчитать количество погрузчиков на смену?
Разделите требуемое число операций в расчётном периоде на подтверждённую производительность одной машины и округлите вверх. Отдельно проверьте пиковый час, параллельные задачи и технический резерв.
Нужен ли отдельный резервный погрузчик?
Резерв нужен, если цена остановки выше стоимости выбранного способа подстраховки. Это может быть собственная машина, аренда, сервисная подмена или взаимозаменяемая техника. Решение принимают по фактической готовности и времени замены.
Можно ли сравнить две модели по паспортным скоростям?
Можно только предварительно и по одинаковым условиям измерения. Итоговое сравнение проводят в одном маршруте с одинаковыми грузом, операторскими правилами, мачтой, навеской и уровнем заряда или прогрева.
Что важнее: телематика или ручной хронометраж?
Лучший результат даёт совместное использование. Телематика показывает длительный период и загрузку парка, ручной разбор объясняет причины конкретного цикла, а WMS связывает движение с заданием.
Итог: какие данные отправить для подбора
Подготовьте объём палет по часам, карту маршрутов, высоты, размеры и массу грузов, продолжительность смены, ограничения скорости, очереди, зарядные окна и историю простоев. Проведите хронометраж по однородным операциям и отдельно отметьте ожидание, которое уже вошло в цикл.
Специалистам WaySklad можно отправить эти данные, чтобы сопоставить требуемую производительность с доступными вилочными погрузчиками: электрическими, дизельными или газ-бензиновыми. В ответ нужно проверить точную конфигурацию, остаточную грузоподъёмность, манёвренность, батарею или топливный режим и провести тест. Наличие, цена, срок поставки, гарантия и комплектация подтверждаются для выбранной модели; телефон 8 800 550-60-95, почта zakaz@waysklad.ru.
