WAY SKLADМосква

Электрический, дизельный или газ-бензиновый погрузчик: что выбрать для склада и улицы

Электрический, дизельный и газ-бензиновый вилочные погрузчики на складе и открытой площадке

Электропогрузчик не всегда ограничен помещением, дизель не всегда выгоднее при интенсивной работе, а газ-бензиновая машина не становится безопасной для склада только из-за слова «газ». Сравниваем три типа привода по маршруту, сменам, вентиляции, инфраструктуре и полной стоимости владения.

Для закрытого склада обычно первым рассматривают электрический погрузчик: во время работы он не создаёт выхлопных газов и меньше шумит. Для открытой площадки с неровным покрытием, продолжительной нагрузкой и отсутствием подходящей электросети чаще подходит дизельная машина. Газ-бензиновый погрузчик может стать вариантом для смешанного маршрута и быстрой смены источника топлива, но он остаётся техникой с двигателем внутреннего сгорания: в помещении необходимы подтверждённая допустимость эксплуатации, эффективная вентиляция и соблюдение требований безопасности объекта.

Универсального победителя нет. Тип привода выбирают после проверки маршрута, пола, температуры, массы груза, числа смен, пауз, электросети, места зарядки или заправки и допустимого простоя. Затем сравнивают не цену трёх машин, а стоимость выполнения одного и того же объёма работ в одинаковой комплектации.

Короткий ответ: какой тип погрузчика подходит для разных условий

Условия работы Что рассматривать первым Что может изменить решение
Закрытый склад с ровным полом Электрический погрузчик Сменность, мощность сети, батарея, зарядная инфраструктура
Открытая площадка, пыль и неровное покрытие Дизельный погрузчик Требования по шуму и выбросам, температура, уклоны, доступность топлива
Помещение и улица в одном цикле Электрический или газ-бензиновый Осадки, клиренс, вентиляция, длительность смены, зарядка или смена баллона
Работа рядом с продуктами, людьми или чувствительным производством Электрический погрузчик Отраслевые требования объекта, шины, чистота и допустимые материалы
Несколько смен и короткие технологические паузы Электрический Li-ion либо техника с ДВС График промежуточной зарядки, мощность сети, время заправки, резерв техники
Удалённая площадка без достаточной электромощности Дизельный или газ-бензиновый Логистика топлива, хранение, сервис и экологические ограничения
Рекомендация WaySklad. Сначала исключите технически недопустимые варианты, затем сравнивайте экономику оставшихся. Низкая цена машины не имеет значения, если её нельзя использовать в помещении или заряжать между сменами.

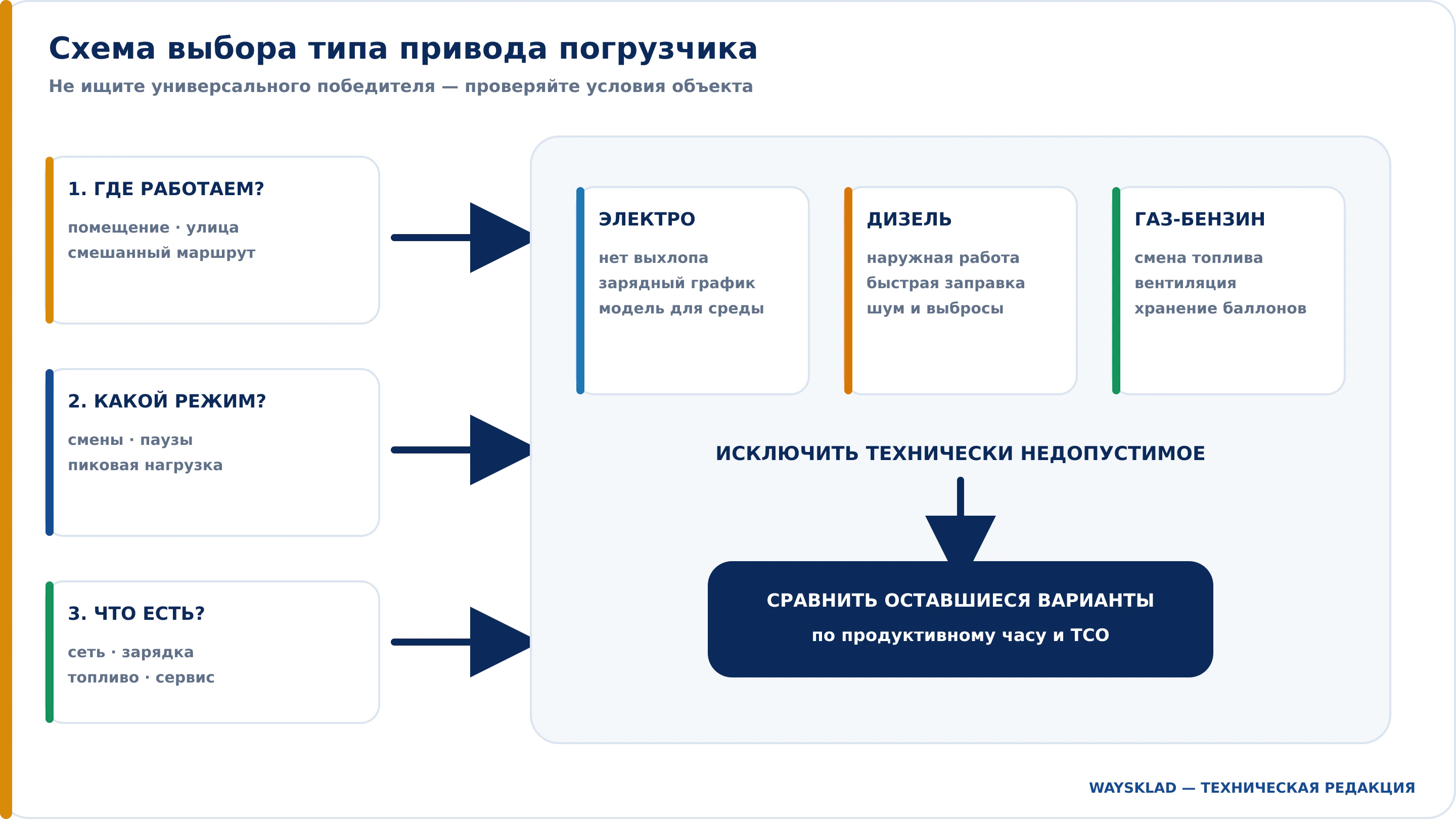

Схема выбора типа привода вилочного погрузчика
Сначала исключают недопустимые варианты, затем сравнивают расходы

Чем отличаются три типа привода

Электрический погрузчик

Электрический вилочный погрузчик получает энергию от тяговой аккумуляторной батареи. В современных моделях применяются разные батарейные технологии, прежде всего свинцово-кислотные и литий-ионные. Погрузчик, батарея и зарядное устройство образуют единую систему: нельзя выбирать их по отдельности только по напряжению или ёмкости.

Главное преимущество электрической машины для помещения — отсутствие выхлопных газов в точке эксплуатации. Также у электропривода обычно меньше шума и вибрации, нет операций с жидким топливом, а обслуживание не включает ряд узлов двигателя внутреннего сгорания. Но покупателю нужно заранее решить вопросы зарядки, доступной электрической мощности, рабочего графика, температуры и защиты компонентов.

Электрический привод не означает, что машина предназначена исключительно для идеального пола внутри здания. Существуют четырёхопорные электрические модели для смешанного и наружного применения. Допустимость работы под осадками, на неровном покрытии и при конкретной температуре проверяют по паспорту выбранной модели: один только тип двигателя ответа не даёт.

Дизельный погрузчик

Дизельный погрузчик обычно рассматривают для открытых площадок, производственных дворов, строительных баз и других участков, где важны быстрая заправка, продолжительная работа и меньшая зависимость от электрической инфраструктуры. В этом классе широко представлены машины на пневматических и цельнолитых шинах с различной грузоподъёмностью и кабинами.

Ограничение — выхлопные газы, шум и обслуживание ДВС. Дизель не следует выбирать для обычного закрытого склада по принципу «ворота иногда открываются». Требования к вентиляции и качеству воздуха определяются условиями объекта и действующими нормами, а производитель задаёт ограничения конкретной машины.

Утверждение «дизель всегда мощнее электрического» устарело как универсальное правило. На рынке есть электрические машины для интенсивных и тяжёлых операций. Сравнивать нужно грузоподъёмность, тяговые характеристики, скорость подъёма, уклон, тепловой режим и производительность конкретных моделей на одинаковом цикле.

Газ-бензиновый погрузчик

Газ-бензиновый погрузчик оснащён двигателем внутреннего сгорания и может работать на предусмотренных конструкцией видах топлива. В российском каталоге под этим названием обычно подразумевают двухтопливную машину, использующую бензин и сжиженный углеводородный газ. Но встречаются и чисто газовые решения, поэтому в предложении необходимо зафиксировать точное топливо, топливную систему и комплектацию.

Такой погрузчик может быть удобен на смешанном маршруте и при необходимости быстро продолжить работу после смены баллона или заправки. По сравнению с дизельной машиной обычно меньше заметны дым и сажа, но газовый выхлоп не становится безвредным. Для работы внутри помещения нужны вентиляция, контроль условий и разрешённость такой эксплуатации на конкретном объекте.

При выборе учитывают место хранения и замены баллонов, требования к их состоянию, порядок заправки, доступность топлива и подготовку персонала. Бытовой баллон неизвестного происхождения — не способ сэкономить, а способ превратить склад в сюжет, который лучше никогда не снимать.

Сравнение электрического, дизельного и газ-бензинового погрузчика

Таблица показывает общую логику, но не заменяет паспорт модели. Внутри каждого типа привода существуют машины с разными шинами, клиренсом, защитой, батареями, двигателями и рабочими характеристиками.

Критерий Электрический Дизельный Газ-бензиновый
Выхлоп в рабочей зоне Нет выхлопных газов во время движения и подъёма Есть продукты сгорания дизельного топлива Есть продукты сгорания газа или бензина
Закрытое помещение Обычно основной вариант Как правило, не выбирают для обычного закрытого склада Только при подтверждённой допустимости и эффективной вентиляции
Открытая площадка Возможно для подходящего исполнения и покрытия Один из основных сценариев Возможно при подходящей комплектации
Шум и вибрация Обычно ниже Обычно выше Обычно выше электрического, конкретный уровень зависит от модели
Восстановление запаса энергии Зарядка, промежуточная зарядка или замена батареи по предусмотренной схеме Заправка топливом Заправка или замена предусмотренного баллона
Зависимость от электросети Необходима подходящая мощность и зарядное оборудование Для движения не требуется Для движения не требуется
Техническое обслуживание Нет двигателя внутреннего сгорания, но есть батарея, электрика и гидравлика ДВС, топливная система, фильтры, жидкости, охлаждение и гидравлика ДВС, газовая и бензиновая системы, зажигание, охлаждение и гидравлика
Многосменная работа Требует рассчитанного графика зарядки и подходящей батареи Удобна при организованной быстрой заправке Удобна при безопасной замене баллона или заправке
Неровный пол Зависит от шин, клиренса и исполнения конкретной модели Широкий выбор исполнений для сложного покрытия Зависит от шин, клиренса и конструкции
Холод Проверяют батарею, зарядку и допустимую температуру Проверяют холодный запуск, жидкости, топливо и кабину Проверяют запуск, топливную систему, баллон и кабину
Инфраструктура Сеть, зарядное устройство и подготовленная зона Хранение и безопасная заправка топлива Хранение, замена и заправка предусмотренных баллонов или топлива
Стоимость владения Зависит от батареи, тарифа, сменности, ТО и простоев Зависит от расхода, цены топлива, ТО и простоев Зависит от расхода газа и бензина, ТО, баллонов и простоев

Критерий 1. Где проходит весь маршрут

Запишите долю работы внутри помещения, под навесом и на открытой площадке. Отметьте не только место подъёма палеты, но и путь до него: ворота, док, фура, улица, рампа, холодильная камера и производственный цех. Погрузчик выбирают под самый требовательный участок обязательного маршрута.

Если 90% времени машина работает внутри, а на улицу выезжает на несколько минут, электрический вариант не нужно исключать автоматически. Следует проверить осадки, температуру, клиренс, шины и защиту компонентов конкретной модели. Если же маршрут постоянно проходит по неровной открытой площадке без подходящей зарядной инфраструктуры, дизель может оказаться практичнее.

Газ-бензиновый привод не следует считать автоматическим компромиссом. Он помогает быстро восполнять запас топлива и допускает разные сценарии применения, но сохраняет ограничения ДВС по выхлопу, вентиляции, топливу и обслуживанию.

Критерий 2. Вентиляция, люди и требования производства

При работе бензинового, газового или дизельного двигателя в помещении возможны опасные концентрации продуктов сгорания. Риск повышается в холодный период, когда ворота и окна закрыты, а также внутри фуры, контейнера и других ограниченных пространств. Открытая дверь сама по себе не является расчётом воздухообмена.

До выбора техники с ДВС ответственному специалисту объекта нужно определить допустимость её использования, требуемый воздухообмен и порядок контроля качества воздуха. Учитывают исправность двигателя, продолжительность нахождения в зоне, количество одновременно работающих машин и фактическую вентиляцию.

Электрический погрузчик устраняет выхлоп в рабочей зоне, но не отменяет остальные требования безопасности. Для зарядки батарей предусматривают предназначенное для этого место, защиту оборудования, соблюдение регламента производителя и необходимые меры для выбранной технологии АКБ.

Критерий 3. Пол, улица и погода

Тип привода не заменяет выбор шин и ходовой части. Для ровного бетонного пола важны манёвренность и отсутствие лишней вибрации. Для асфальта, брусчатки, швов, выбоин и мусора проверяют пневматические или цельнолитые шины, дорожный просвет, нагрузку на колёса и устойчивость груза.

У электрических моделей различаются защита двигателя и контроллеров, клиренс и допустимость работы под осадками. У дизельных и газ-бензиновых — кабина, отопление, холодный запуск, топливная система и требования к обслуживанию. Фраза «можно работать на улице» без диапазона температуры и условий из паспорта слишком расплывчата для покупки.

Если техника регулярно пересекает границу холодной и тёплой зоны, отдельно оценивают конденсат. Для холодильного или морозильного склада требуется подходящее исполнение всей машины, а не только батарея или закрытая кабина.

Критерий 4. Сменность и паузы

Количество смен само по себе мало что говорит. Восьмичасовая смена может включать два часа активного движения или почти непрерывную перегрузку. Для расчёта зафиксируйте фактические часы работы, число циклов, длительность простоев, перерывы и пиковые интервалы.

Дизельный и газ-бензиновый погрузчики быстро возвращаются к работе после предусмотренной заправки или смены баллона. Электрическая машина требует графика зарядки. Однако Li-ion батарея может использовать технологические паузы для промежуточной зарядки, поэтому многосменность не означает автоматическую победу ДВС.

Для свинцово-кислотной батареи учитывают продолжительность полного цикла зарядки, охлаждение, обслуживание и возможную замену батарей. Для литий-ионной — допустимую мощность зарядки, совместимое зарядное устройство, расположение точек подключения и дисциплину промежуточных зарядов. Конкретный режим определяет производитель батареи и погрузчика.

Рекомендация WaySklad. Нарисуйте расписание суток по 30 или 60 минут: работа, ожидание, обед, пересменка и обслуживание. Свободные окна покажут, можно ли зарядить электропогрузчик без покупки второй батареи или резервной машины.

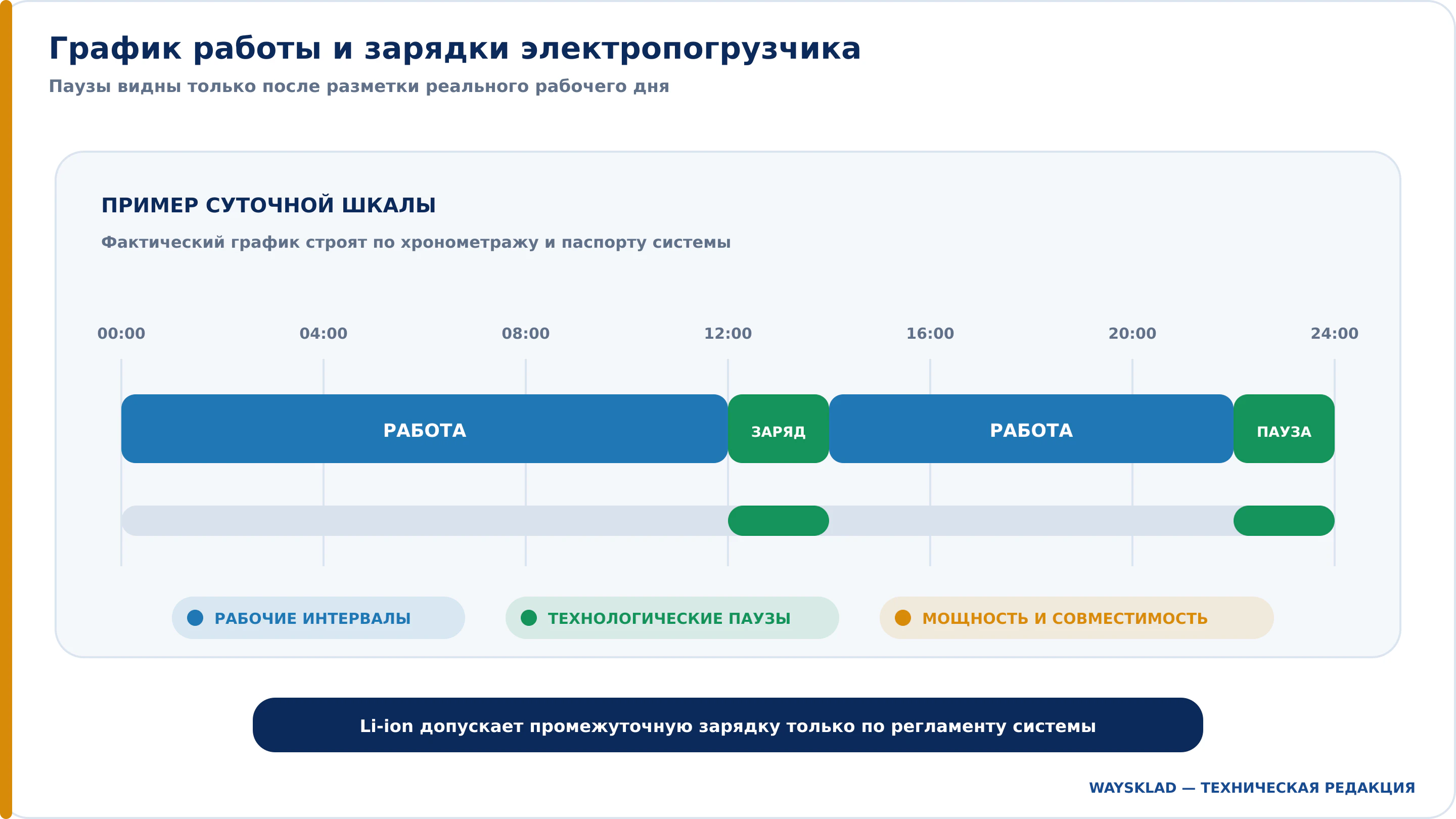

График работы и промежуточной зарядки электропогрузчика
Технологические паузы можно учитывать при выборе батареи

Как предварительно оценить батарею электропогрузчика

Номинальную энергию батареи можно оценить по напряжению и ёмкости:

Номинальная энергия, кВт·ч = напряжение, В × ёмкость, А·ч ÷ 1000.

Например, маркировка батареи позволяет сравнить её номинальный энергетический запас с другой батареей. Но полученное число нельзя напрямую объявлять доступной энергией или временем работы. Учитываются допустимая глубина разряда, эффективность системы, температура, старение батареи, масса груза, маршрут, подъёмы и настройки машины.

Предварительная логика времени работы выглядит так:

Оценочное время = доступная полезная энергия ÷ среднее потребление в реальном цикле.

Среднее потребление лучше получать из испытания сопоставимой машины, телематики или методики производителя. Делить номинальные кВт·ч на случайную цифру из интернета нельзя: два склада с одинаковым погрузчиком могут иметь разную нагрузку из-за маршрута и операций.

Критерий 5. Груз и требуемая производительность

Выбирайте привод только среди машин, которые сначала прошли технический отбор по грузу. Сравните остаточную грузоподъёмность на нужной высоте и при фактическом центре тяжести, скорость движения с грузом, скорость подъёма, уклон, Ast и тепловые ограничения.

Не сравнивайте максимальную скорость электрического погрузчика без груза с показателем дизельного под нагрузкой. Условия должны быть одинаковыми. Реальная производительность складывается из движения, позиционирования, захвата, подъёма, установки, ожиданий, зарядки или заправки.

Для длинного маршрута может быть критична скорость движения. Для частой работы со стеллажами — точность управления, обзор, Ast и скорость гидравлики. Для рампы — тяга и допустимый уклон с грузом. Поэтому «мощнее» и «быстрее» без сценария не являются полезными характеристиками.

Критерий 6. Электросеть, зарядка и топливная инфраструктура

Что проверить для электрического погрузчика

  • напряжение и доступную мощность сети;
  • тип, входные параметры и мощность зарядного устройства;
  • совместимость зарядного устройства с батареей;
  • место зарядки и защиту оборудования от повреждения техникой;
  • вентиляцию и регламент для выбранной батарейной технологии;
  • возможность зарядки во время обеда, пересменки и других пауз;
  • длину и безопасную прокладку кабеля;
  • ответственного за зарядку и ежедневный контроль.

Нельзя считать, что старое зарядное устройство подойдёт к новой батарее только потому, что совпадает напряжение. Профиль зарядки, обмен данными, разъёмы и требования производителя могут различаться. Совместимость должна быть подтверждена поставщиком.

Что проверить для дизельного и газ-бензинового погрузчика

  • разрешённый вид и качество топлива;
  • место хранения и порядок заправки;
  • логистику доставки топлива или баллонов;
  • требования пожарной и производственной безопасности;
  • вентиляцию рабочих зон;
  • действия при утечке или проливе;
  • подготовку персонала;
  • возможность заправки в пиковую смену без остановки процесса.

Стоимость инфраструктуры считают до покупки. Иногда у предприятия уже есть заправочная зона или достаточная электромощность, а иногда создание инфраструктуры меняет итог выбора сильнее, чем разница в цене машин.

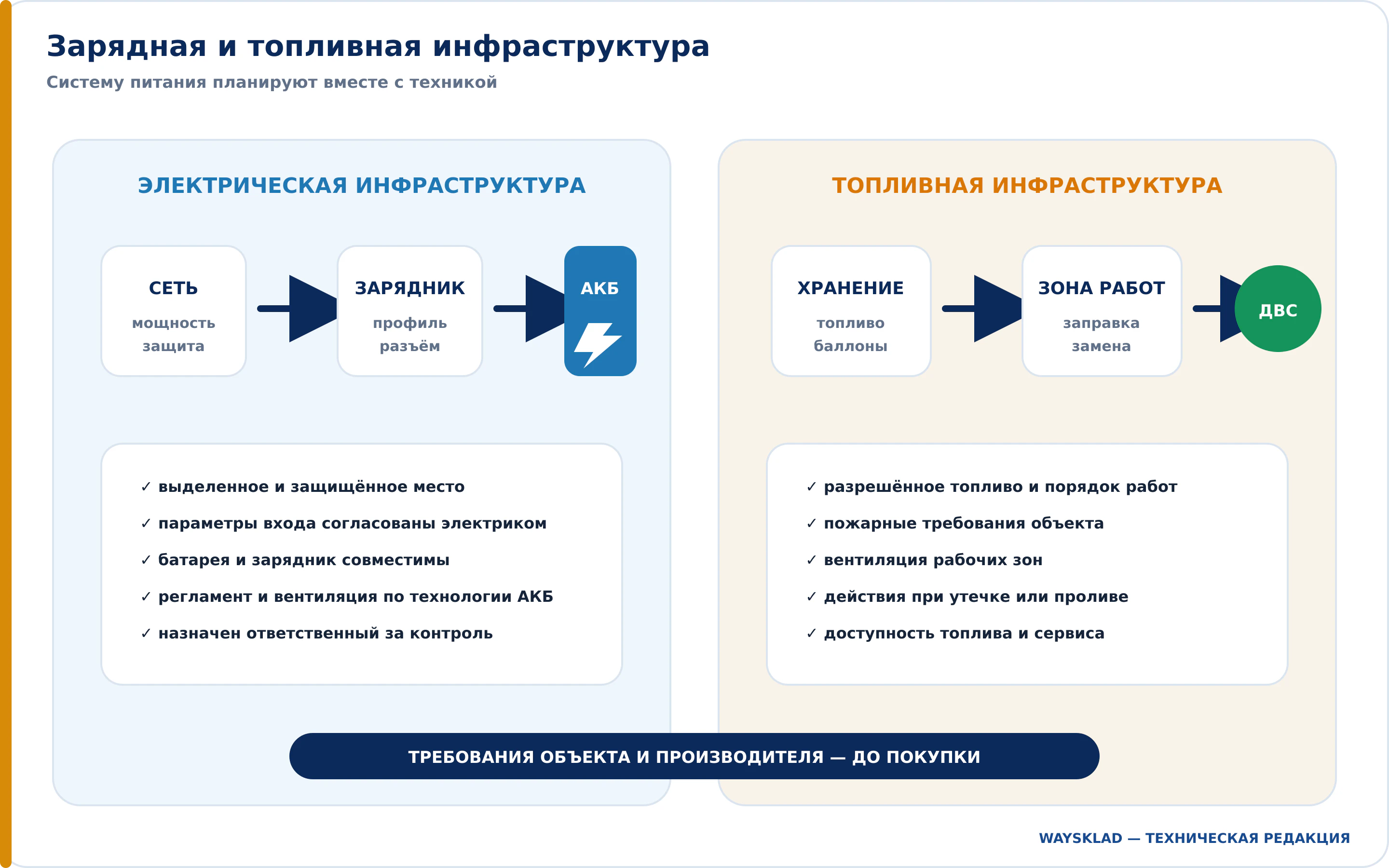

Зарядная и топливная инфраструктура для вилочных погрузчиков
Инфраструктуру и требования к ней рассчитывают до покупки

Критерий 7. Обслуживание и простой

У электрического погрузчика нет моторного масла, топливных фильтров и ряда узлов ДВС, но остаются гидравлика, тормоза, мачта, цепи, шины, электрика, батарея и зарядное устройство. У дизельной машины добавляются двигатель, система охлаждения, топливная система, масла и фильтры. У газ-бензиновой — обслуживание двигателя, системы зажигания и топливного оборудования.

Стоимость обслуживания нельзя оценивать только числом деталей. Нужны интервалы из регламента, стоимость расходников и работ, доступность запчастей, время приезда сервиса и ожидаемый простой. Редкая поломка на удалённой площадке может стоить дороже регулярного планового ТО.

При сравнении запросите одинаковый горизонт: например, плановые работы и ключевые замены за выбранное число моточасов. Не переносите регламент одной модели на весь тип привода. Условия поддержки конкретной комплектации сверяйте вместе с общей страницей гарантии и сервиса.

Критерий 8. Шум, вибрация и работа оператора

Электрическая машина обычно тише и создаёт меньше вибрации от силовой установки. Это особенно заметно при множестве коротких манёвров, работе рядом с сотрудниками и внутри помещений. Однако фактический шум создают также шины, гидравлика, покрытие, груз и предупреждающие сигналы.

Для наружной площадки важны кабина, отопитель, стеклоочистители, обзор, свет и защита оператора от погоды. Эти опции могут быть доступны при любом приводе, но их нужно сравнивать в комплектации. Дешёвая машина без нужной кабины не становится выгодной после первой зимней смены.

Как посчитать полную стоимость владения без вымышленных процентов

Сравнивать нужно одинаковые по задаче комплектации и один период эксплуатации. Условные обещания «электрический дешевле на 30%» бесполезны без тарифа, сменности, стоимости топлива, батареи и обслуживания.

TCO = покупка + инфраструктура + энергия или топливо + обслуживание + изнашиваемые части + простои + обязательные замены − остаточная стоимость.

Статья расчёта Электрический Дизельный Газ-бензиновый
Покупка Погрузчик, батарея, зарядное устройство Погрузчик в согласованной комплектации Погрузчик, предусмотренное газовое оборудование и баллоны
Инфраструктура Подвод мощности, защита сети, место и точки зарядки Хранение и заправка топлива Хранение и безопасная замена или заправка баллонов
Энергия Фактические кВт·ч × тариф Фактические литры × цена топлива Фактический расход газа и бензина × их цены
Плановое ТО По регламенту модели, батареи и зарядного устройства По регламенту ДВС, трансмиссии и гидравлики По регламенту двигателя, зажигания, газовой и бензиновой систем
Обязательные замены Батарея и компоненты по фактическому ресурсу и состоянию Узлы и расходники по регламенту и состоянию Узлы и расходники по регламенту и состоянию
Простой Зарядка, ремонт, отсутствие резервной батареи или зарядной точки ТО, ремонт, отсутствие топлива или сервиса ТО, ремонт, замена баллона, отсутствие топлива или сервиса
Остаточная стоимость Оценка машины, батареи и зарядного устройства на конец периода Оценка машины на конец периода Оценка машины и пригодного оборудования на конец периода

После расчёта разделите TCO на фактическое число продуктивных моточасов или обработанных палет:

Стоимость продуктивного часа = TCO ÷ продуктивные часы за расчётный период.

Так станет видно, что дешёвая покупка может проиграть из-за топлива, простоев или неподходящего графика. И наоборот, дорогая батарея не окупится автоматически, если погрузчик работает несколько часов в неделю.

Рекомендация WaySklad. Попросите поставщиков заполнить одну таблицу исходных данных. Если один считает стоимость за год, другой за пять лет, а третий забывает батарею и зарядное устройство, сравнение получится красивым, но бесполезным.

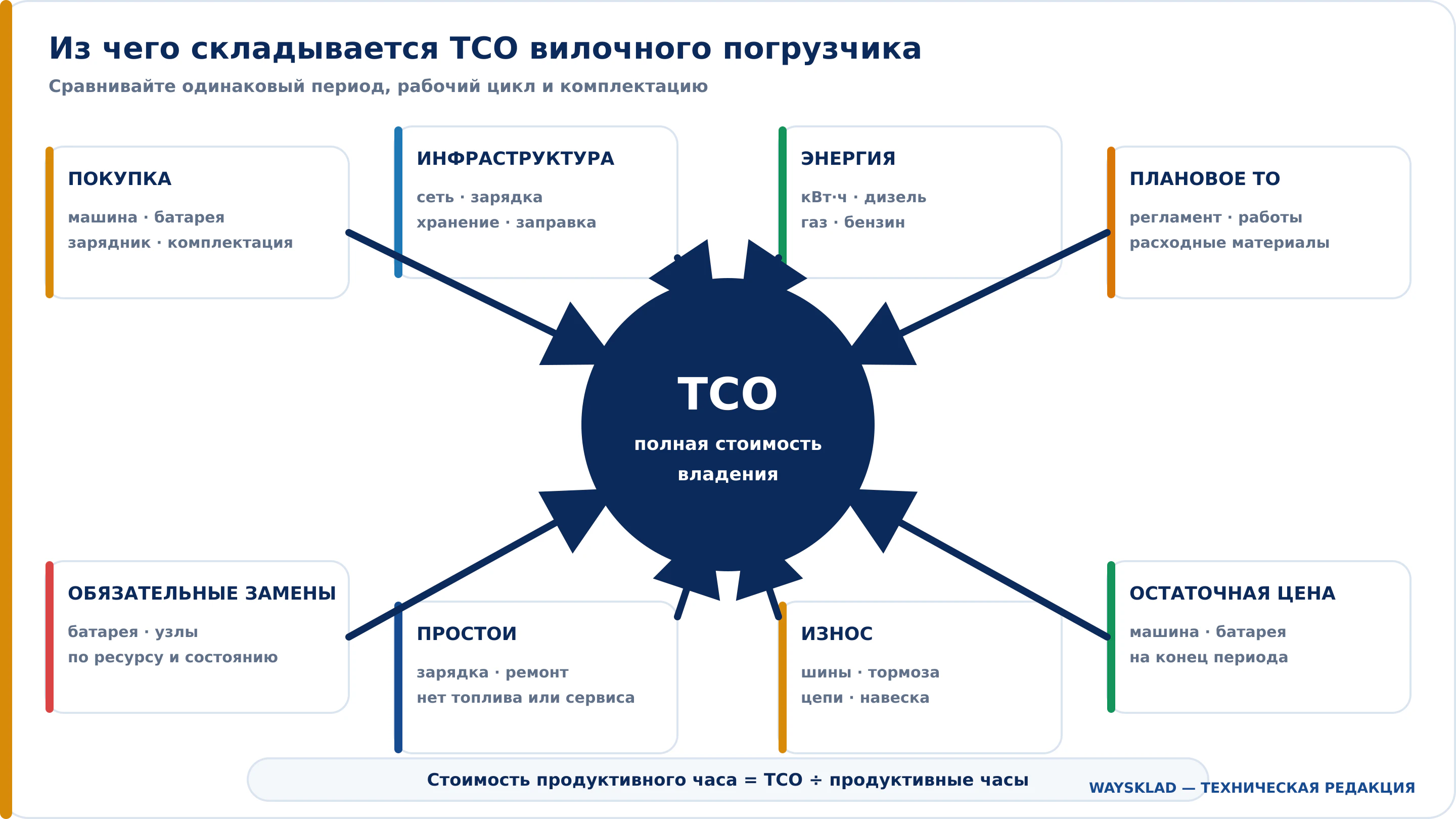

Состав полной стоимости владения вилочным погрузчиком
Цена покупки — только одна из статей TCO

Выбор по восьми рабочим сценариям

1. Закрытый склад, одна смена

Первым кандидатом обычно будет электрический погрузчик. Ночная или межсменная пауза может использоваться для зарядки. Нужно проверить батарею, зарядное устройство, Ast, пол и остаточную грузоподъёмность.

2. Закрытый склад, две или три смены

Электрический вариант остаётся возможным, если Li-ion батарея заряжается в технологические паузы либо предусмотрена другая подтверждённая схема питания. Сравните её с газ-бензиновой техникой только после проверки вентиляции и правил объекта.

3. Открытая площадка с неровным покрытием

Чаще рассматривают дизельную машину с подходящими шинами, клиренсом и кабиной. Электрический вариант возможен, если конкретная модель рассчитана на такую среду и рабочий график.

4. Маршрут «склад — улица — фура»

Сравните электрический и газ-бензиновый варианты. Для электрического проверьте улицу и запас энергии, для газ-бензинового — вентиляцию и допустимость нахождения внутри фуры. Если большая часть работы проходит снаружи, в список может войти дизельный погрузчик, но его заезд в закрытые зоны требует отдельной оценки.

5. Пищевое или фармацевтическое производство

Обычно рассматривают электрическую технику, но одного отсутствия выхлопа недостаточно. Проверяют отраслевые требования, материалы колёс, чистоту, возможность мойки и специальные исполнения.

6. Холодильный или морозильный склад

Нужна машина в исполнении для подтверждённой температуры. Для электрической проверяют батарею, зарядку и конденсат; для ДВС — допустимость выхлопа, запуск и жидкости. На закрытом холодном складе вопрос качества воздуха особенно важен.

7. Удалённая площадка без мощной электросети

Дизельный или газ-бензиновый привод может быть проще по инфраструктуре, если организованы топливо и обслуживание. Стоимость доставки топлива и простоя также включают в расчёт.

8. Небольшой объём работ несколько раз в неделю

Не стоит автоматически переплачивать за максимальную интенсивность. Сравните базовую электрическую и подходящую ДВС-модель по реальному числу часов. Иногда ключевыми становятся простота запуска, хранение топлива или правила ухода за батареей во время длительных простоев.

Частые ошибки при выборе типа двигателя

Считать газ-бензиновый погрузчик безэмиссионным

Газ горит чище по ряду показателей, чем некоторые другие виды топлива, но двигатель продолжает создавать продукты сгорания. Предотвращение: проверить вентиляцию, условия конкретной зоны и документацию машины.

Исключать электрический погрузчик из-за одного выезда на улицу

Некоторые электрические модели рассчитаны на смешанную эксплуатацию. Предотвращение: проверить клиренс, шины, защиту компонентов, осадки и температуру конкретной комплектации.

Считать дизель единственным вариантом для интенсивной работы

Современные электрические машины могут работать в нескольких сменах при правильно рассчитанной системе питания. Предотвращение: сравнить фактический цикл, батарею, зарядное устройство и доступную мощность.

Покупать электропогрузчик до проверки сети

Зарядное устройство может потребовать другой мощности или подключения, чем доступно на объекте. Предотвращение: заранее передать его входные параметры электрику и согласовать место зарядки.

Сравнивать только цену топлива и электроэнергии

Из расчёта выпадают инфраструктура, батарея, ТО, простои и остаточная стоимость. Предотвращение: считать TCO на одинаковом периоде и рабочем цикле.

Использовать каталожный расход как гарантированный

Реальный расход зависит от маршрута, груза, подъёмов, температуры, оператора и состояния техники. Предотвращение: использовать паспортную методику, испытание или телематику и фиксировать условия сравнения.

Выбирать привод до проверки груза и мачты

Подходящий двигатель не компенсирует недостаточную остаточную грузоподъёмность или неподходящий Ast. Предотвращение: сначала провести технический отбор по грузу, высоте и объекту.

Не учитывать доставку энергии

Топливо, баллоны и электроэнергию нужно не только оплатить, но и безопасно доставить к машине в нужное время. Предотвращение: описать процесс зарядки или заправки по шагам и назначить ответственных.

Что отправить специалисту для точного сравнения

Полную карту исходных данных даёт связанный материал о выборе вилочного погрузчика по 24 параметрам. Для сравнения типов привода подготовьте минимум следующие сведения:

  • максимальную массу, размеры и центр тяжести груза;
  • высоту подъёма и остаточную грузоподъёмность, которая требуется наверху;
  • минимальную ширину прохода и размеры ворот;
  • описание пола, уклонов, порогов и открытых участков;
  • минимальную и максимальную температуру;
  • долю работы внутри помещения и на улице;
  • количество смен, фактические рабочие часы и технологические паузы;
  • число циклов и длину маршрута;
  • данные электросети и существующего зарядного оборудования;
  • возможности хранения и заправки топлива или баллонов;
  • требования по вентиляции, шуму и чистоте;
  • желаемую комплектацию, шины и навесное оборудование;
  • допустимый простой и срок расчёта TCO.

Частые вопросы: электрический, дизельный или газ-бензиновый погрузчик

Что лучше для закрытого склада: электрический или дизельный погрузчик?

Для обычного закрытого склада в первую очередь рассматривают электрический погрузчик из-за отсутствия выхлопных газов во время работы. Дизельную технику обычно выбирают для улицы; её использование в помещении требует отдельного подтверждения допустимости и вентиляции.

Может ли электропогрузчик работать на улице?

Да, если конкретная модель рассчитана на требуемое покрытие, температуру, пыль и влагу. Нужно проверить клиренс, шины, защиту компонентов и ограничения производителя.

Можно ли использовать газ-бензиновый погрузчик внутри склада?

Только при подтверждённой допустимости, эффективной вентиляции и соблюдении требований безопасности объекта. Газ-бензиновый двигатель создаёт продукты сгорания и не является эквивалентом электрического привода.

Что выгоднее: дизельный или электрический погрузчик?

Ответ зависит от цены машин, батареи, зарядки, топлива, числа смен, обслуживания и простоев. Корректное сравнение даёт TCO на одинаковом рабочем цикле, а не универсальный процент экономии.

Подойдёт ли электропогрузчик для двух смен?

Может подойти, если батарея и зарядная система рассчитаны под фактическое время работы и доступные паузы. Для Li-ion часто используют промежуточные зарядки, но график и параметры должны быть подтверждены производителем.

Чем газ-бензиновый погрузчик отличается от газового?

Газ-бензиновая машина предусматривает работу на двух разрешённых видах топлива, а чисто газовая — на одном газовом топливе. Точное устройство системы, допустимый газ и порядок переключения проверяют по паспорту модели.

Какой привод лучше для погрузки фур?

Выбор зависит от того, где находится машина во время операции. Внутри закрытого кузова особенно важны выхлоп, вентиляция, высота мачты, полная масса и настил. Электрический погрузчик часто удобнее, но его характеристики и масса должны соответствовать задаче.

Можно ли использовать старое зарядное устройство с новой Li-ion батареей?

Только при письменном подтверждении совместимости производителем или поставщиком системы. Совпадения напряжения недостаточно: важны профиль зарядки, разъём, ток и обмен данными с системой управления батареей.

Итог

Электрический погрузчик чаще выбирают для закрытого склада, низкого шума и работы без выхлопа в рабочей зоне. Дизельный — для открытых площадок, сложного покрытия и условий, где важна быстрая заправка без зависимости от электросети. Газ-бензиновый может быть вариантом для смешанного маршрута, но требует вентиляции и безопасной топливной инфраструктуры.

Финальное решение принимают в два этапа: сначала проверяют техническую допустимость, затем считают стоимость продуктивного часа. Для сравнения моделей можно прислать специалистам WaySklad параметры груза, маршрут, сменность, данные электросети и условия заправки. После технического отбора переходите в каталог вилочных погрузчиков. Характеристики, наличие, гарантия, цена и срок поставки подтверждаются по конкретной комплектации.

Подобрать вилочный погрузчик
