Приёмка вилочного погрузчика при доставке: чек-лист из 30 пунктов

Проверка вилочного погрузчика при приёмке после доставки

Кратко

Серийный номер, транспортные повреждения, мачта, АКБ и пробный подъём проверяются в разные моменты приёмки. Даём последовательный чек-лист из 30 пунктов и структуру акта расхождений.

Материал

Приёмку вилочного погрузчика начинайте до разгрузки: подготовьте договор и спецификацию, безопасный способ снятия машины с транспорта, ответственных сотрудников, фотофиксацию и форму акта расхождений. На платформе перевозчика осмотрите упаковку, крепления, вилы, мачту, противовес и следы утечек. После разгрузки сопоставьте модель, серийный номер, документы и комплектацию, а функциональную проверку выполняйте по инструкции изготовителя в ограждённой зоне.

Подпись в транспортном документе, приёмка товара по договору и ввод техники в эксплуатацию могут быть разными событиями. Их точное значение, сроки уведомления и полномочия сторон определяют договор и применимые документы. Поэтому универсальный интернет-чек-лист не заменяет условия конкретной поставки, руководство производителя и юридическую проверку спорной ситуации.

Что именно принимают: не только сам погрузчик

Результат поставки состоит из пяти частей: идентичность машины, комплектность, состояние, документы и способность безопасно выполнить согласованную работу. Новый внешний вид не подтверждает ни одну из них автоматически.

Контур проверкиГлавный вопросДоказательствоКогда проверять
ИдентичностьПривезена заказанная модель и модификация?Шильда, серийный номер, спецификация, документыДо подписания чистой приёмки
КомплектностьЕсть согласованные мачта, вилы, АКБ, зарядка, навеска и опции?Пункт спецификации, маркировка узла, фотоПосле безопасной разгрузки
СостояниеНет повреждений перевозки, утечек и деформаций?Фото до снятия креплений и акт расхожденийНа транспорте и после разгрузки
ДокументыПереданы документы именно на эту машину?Номера, перечень передачи, подписи сторонПри документальной сверке
РаботоспособностьФункции работают без опасных признаков и ошибок?Протокол запуска и контролируемого тестаПосле подготовки по инструкции

Один документ не всегда закрывает все контуры. Например, водитель перевозчика может присутствовать при фиксации повреждения упаковки, но не уполномочен подтверждать техническую исправность гидросистемы. Представитель закупок сверит спецификацию, однако пробный подъём должен выполнять допущенный оператор в присутствии технического специалиста.

Рекомендация WaySklad. Назначьте одного координатора приёмки и заранее распределите роли: кто руководит разгрузкой, кто сверяет документы, кто осматривает технику, кто фотографирует и кто вправе подписывать документы. Это исключает ситуацию, когда каждый проверил «своё», но важное расхождение осталось без записи.

Что подготовить до прибытия машины

Состав спецификации удобно перепроверить по статье как выбрать вилочный погрузчик по 24 параметрам.

Приёмка без контрольной спецификации превращается в осмотр внешнего вида. За день до доставки соберите один комплект документов, где видны не только модель и номинальная грузоподъёмность, но и мачта, высота подъёма, свободный ход, длина вил, тип шин, батарея, зарядное устройство, кабина и навесное оборудование.

Отдельно согласуйте разгрузку. Массу погрузчика берут из подтверждённых данных конкретной модификации, а не из объявления похожей модели. Проверяют грузоподъёмность крана, рампы или другой техники, допустимую нагрузку пола, высоту ворот, уклон, радиус манёвра и отсутствие людей в опасной зоне. Точки строповки и порядок снятия транспортных креплений определяет изготовитель или утверждённая технологическая карта.

На площадке нужны освещение, ровное покрытие, ограждение, противооткатные средства для транспорта, исправные средства связи и место для временного хранения принадлежностей. Для фото подготовьте табличку с датой и номером поставки: она помогает связать общий план, крупный план дефекта и запись в акте.

Безопасная разгрузка: где приёмка должна остановиться

Приёмочная комиссия не должна импровизировать со снятием многотонной машины. Если способ разгрузки не согласован, масса неизвестна, крепления повреждены, платформа наклонена или отсутствует компетентный персонал, работу останавливают до появления безопасного решения.

До разгрузки фотографируют положение погрузчика на платформе, упаковку, пломбы при наличии, крепления и все видимые дефекты. Не снимайте растяжки и защиту раньше фото: после перемещения станет трудно отделить транспортное повреждение от повреждения при разгрузке. Если заметны потёки, деформация вил, мачты, крыши или колёс, сначала определите, можно ли вообще перемещать машину.

Запускать двигатель или включать тяговую батарею только ради съезда с платформы допустимо не всегда. Машина может находиться в транспортном режиме, иметь отключённый разъём, незаправленные системы или требовать расконсервации. Используйте руководство и согласованный порядок поставщика.

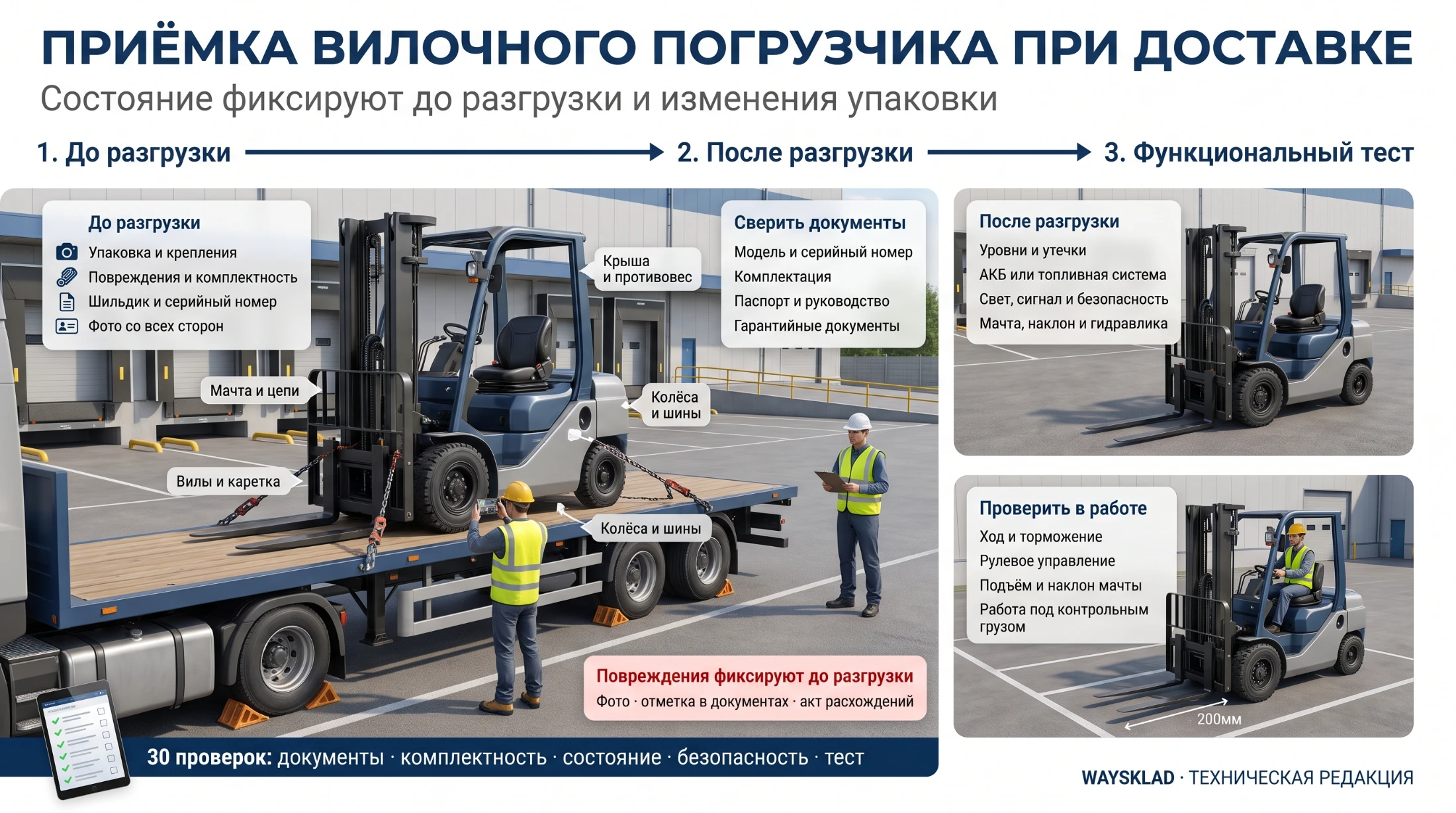

Четыре этапа приёмки вилочного погрузчика
Каждый этап имеет своего ответственного и доказательство результата

Чек-лист приёмки вилочного погрузчика: 30 пунктов

Проходите пункты по порядку и прикладывайте доказательство к каждому отклонению. Отметка «проверено» без номера документа, фото или результата теста мало помогает при споре.

Что проверитьНормальный результатДействие при расхождении
1Дата, время, адрес и контактные лицаПоставка ожидается, площадка и комиссия готовыПеренести разгрузку, если безопасная приёмка невозможна
2Контрольный комплект договора и спецификацииЕсть подписанная версия со всеми опциямиЗапросить документ, не сверять по памяти
3Масса машины и способ разгрузкиМетод, оборудование и ответственные согласованыОстановить работы до безопасной схемы
4Маршрут от площадки до зоны проверкиХватает ворот, высоты, ширины и несущей способности полаПодготовить другой маршрут или место
5Форма фотофиксации и акта расхожденийЕсть камера, номера кадров и бланкПодготовить до вскрытия и снятия креплений
6Положение машины на платформеНет смещения, опасного наклона и контакта с бортамиСфотографировать и привлечь ответственного за разгрузку
7Упаковка, защитные элементы и пломбыНет разрывов, следов удара или вскрытияЗафиксировать до удаления упаковки
8Транспортные крепленияКрепления целы, точки фиксации не деформированыНе снимать до оценки безопасного порядка
9Видимые удары и утечкиНет вмятин, трещин, свежих потёков и лужЗафиксировать общий и крупный планы, оценить перемещение
10Мачта, вилы, крыша, кабина и колёса до разгрузкиНет изгибов, ударов и смещенийНе эксплуатировать до технического заключения
11Модель на заводской табличкеПолностью совпадает со спецификациейЗаписать точное обозначение и остановить чистую приёмку
12Серийный номер машиныСовпадает в шильде, документах и перечне поставкиНе исправлять номера от руки без официального основания
13ПСМ/ЭПСМ и статус, если применимоДокумент относится к фактической машине, статус понятенПроверить через официальные каналы и профильного специалиста
14Руководство и сервисные документыПереданы документы для модели и языка эксплуатацииВнести недокомплект в акт
15Документы на АКБ, зарядку и навескуМаркировка и документы согласованы с комплектомЗафиксировать отсутствующий или чужой документ
16Тип мачты и высота подъёмаDuplex/Triplex, высота и свободный ход соответствуют заказуСопоставить обозначения с паспортом модели
17ВилыДлина, сечение, класс каретки и парность соответствуют спецификацииНе использовать деформированную или несогласованную пару
18Навесное оборудование и гидролинииТип, модель, функции и подключения соответствуют заказуПроверить влияние навески на табличку грузоподъёмности
19Шины и колёсаТип, размер и исполнение совпадают, повреждений нетЗаписать замену, порез, деформацию или недокачку
20Кабина, свет, отопитель и дополнительные опцииВсе оплаченные позиции установленыСверять по строкам спецификации, а не по каталогу
21Рама, противовес и защитная крышаНет трещин, вмятин, следов удара и ослабленного крепежаЗапретить работу до оценки силовых повреждений
22Мачта, ролики, цепи, шланги и цилиндрыНет деформации, перекоса, повреждений и утечекНе поднимать груз до диагностики
23Колёса, ступицы и крепёжВнешне целы, крепёж присутствует, колёса свободны от помехНе двигать машину при сомнении в фиксации
24АКБ и зарядное устройство либо топливная системаТип, напряжение, масса/параметры и разъёмы совместимы; утечек нетНе подключать несовместимое оборудование
25Органы управления, ремень, зеркала и предупреждающие наклейкиКомплектны, читаемы и не поврежденыЗафиксировать и не допускать к работе при риске безопасности
26Запуск и панель приборовЗапуск выполняется по инструкции, нет нерасшифрованных ошибокЗаписать код, не соглашаться на простое удаление индикации
27Рулевое управление, рабочий и стояночный тормозаФункции проверены на малой скорости в безопасной зонеОстановить тест при отклонении
28Звуковой сигнал, свет и предупреждающие устройстваУстановленные устройства работаютВнести дефект и ограничить эксплуатацию
29Подъём, опускание, наклон и функции навескиДвижения плавные, без рывков, утечек и посторонних звуковОпустить рабочий орган и прекратить испытание
30Контролируемый тест с известным грузом и итоговый актТест разрешён диаграммой, результат записан, замечания и сроки подписаныНе допускать машину к штатной работе до решения критичных пунктов
Фотофиксация транспортного повреждения вилочного погрузчика
Общий и детальный кадры связывают дефект с поставкой

Таблица не задаёт универсальных допусков износа, давления, уровня жидкости или параметров батареи. Эти значения берут из руководства и сервисной документации конкретной модели. Если измерение требует инструмента или сервисного режима, его выполняет компетентный специалист.

Сверка серийного номера погрузчика с документами
Модель и серийный номер должны относиться к одной машине

Как проверить соответствие мачты, вил и навески

Название базовой модели не описывает рабочую конфигурацию. Две машины одной серии могут иметь разные мачты, высоту сложения, свободный ход, каретку, вилы и остаточную грузоподъёмность.

Различия Duplex, Triplex и свободного хода проверяйте по спецификации и документации конкретной мачты.

Сначала сопоставьте обозначение мачты и её параметры со спецификацией и документами. Затем проверьте маркировку вил, их одинаковость и правильную фиксацию на каретке. По статье навесное оборудование для погрузчика можно заранее сверить функции и влияние на конфигурацию. У навесного оборудования сверяют модель, серийный номер при наличии, массу, центр тяжести, гидравлические функции и соединения. Установка позиционера, сайд-шифта или захвата способна изменить доступную грузоподъёмность, поэтому рабочая табличка должна описывать фактическую конфигурацию.

Перед испытанием проверьте остаточную грузоподъёмность погрузчика с фактической мачтой, центром груза и навеской.

Один подъём пустых вил не подтверждает работу с грузом. Но и поднимать «самую тяжёлую палету на складе» нельзя. Для контролируемого теста заранее известны масса груза, положение его центра, высота и пределы грузовой диаграммы. Зона ограждена, оператор допущен, а специалист готов остановить испытание при ошибке, утечке, рывке или необычном звуке.

Электропогрузчик: отдельная приёмка АКБ и зарядки

Для сопоставления состава новых комплектаций откройте электрические вилочные погрузчики.

У электрической машины принимают связку «погрузчик — батарея — зарядное устройство — электросеть». Совпадение разъёма ещё не доказывает совместимость.

Сверяют технологию батареи, напряжение, допустимую массу и габариты, модель, серийный номер, комплект кабелей и документацию. Осматривают корпус, крепление, разъём и проводку. Для свинцово-кислотной и литий-ионной батареи применяются разные процедуры безопасности и диагностики; не переносите метод проверки одной технологии на другую.

Зарядное устройство должно соответствовать батарее по подтверждённым параметрам и иметь подходящее подключение к сети объекта. До включения электрик проверяет доступную мощность, напряжение, защиту и место зарядки. Процент на дисплее — это состояние заряда, а не доказательство фактической ёмкости или исправности новой батареи.

Рекомендация WaySklad. В акте фиксируйте серийные номера не только машины, но и основных комплектных узлов, если они индивидуально маркированы. Тогда при дальнейшем сервисе проще доказать, какая батарея, зарядка или навеска были переданы именно с этой поставкой.

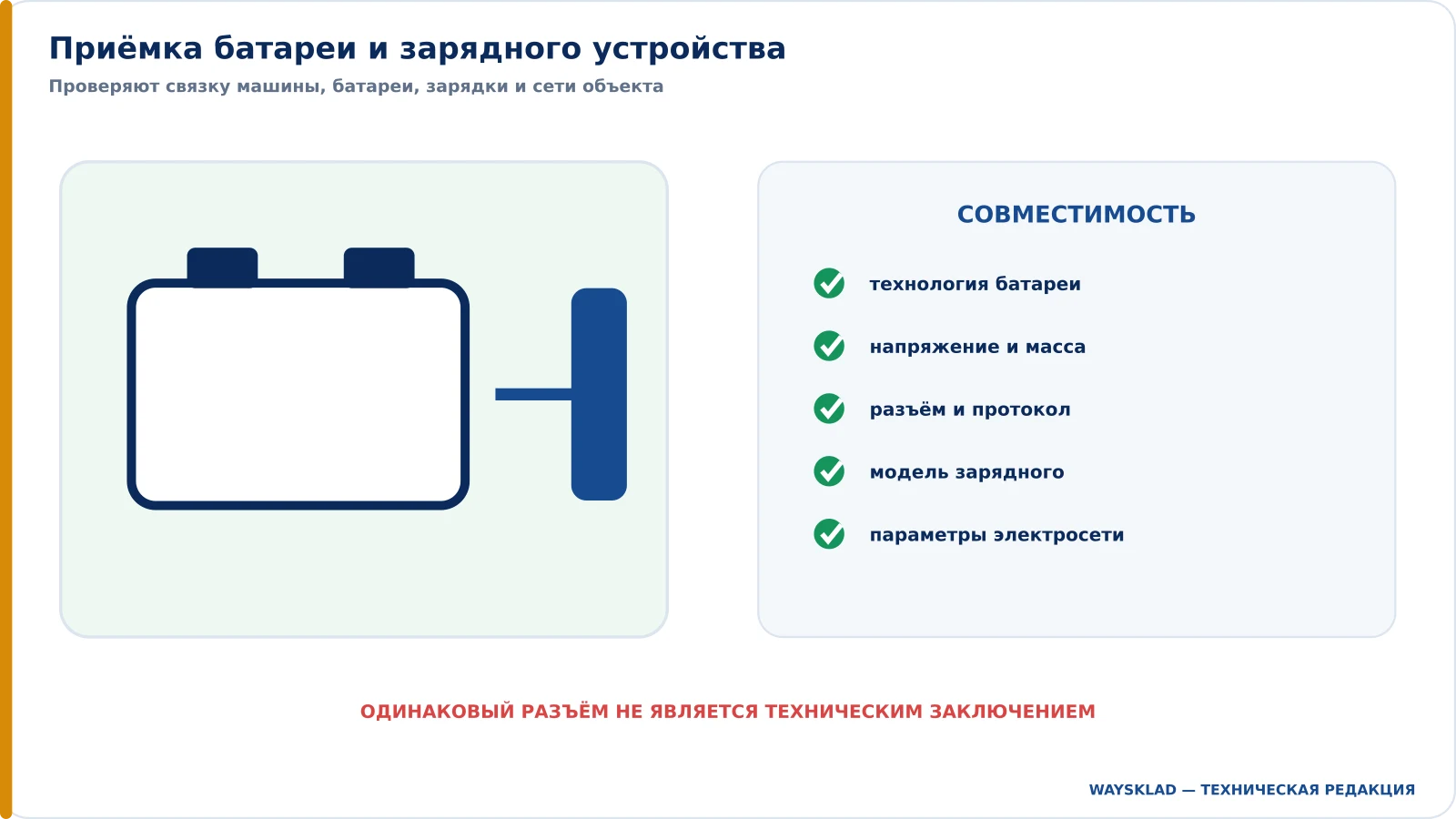

Проверка батареи и зарядного устройства электропогрузчика
Разъём не заменяет проверку совместимости по параметрам

Погрузчик с ДВС: первый запуск и транспортные жидкости

Перед запуском дизельной или газ-бензиновой машины уточните транспортное состояние. Уровни жидкостей, подключение батареи, топливо, газовое оборудование и процедура расконсервации зависят от модели и условий поставки.

Осмотрите пространство под машиной и моторный отсек до запуска: свежая жидкость может указать на повреждение при перевозке. После запуска фиксируют предупреждения панели, необычный шум, запах, дым и устойчивость работы, но не ставят диагноз по одному внешнему признаку. Проверка газовой системы требует предназначенных для этого методов и компетентного персонала; открытое пламя и импровизированные способы недопустимы.

Что записать в акте расхождений

Хорошая запись позволяет третьему лицу понять, что, где и когда обнаружено. Формулировка «погрузчик повреждён» слабее, чем «на правой стороне противовеса вмятина приблизительно такой-то зоны, фото 12–14, обнаружено до снятия техники с платформы».

ПолеЧто указатьЗачем
ПоставкаДата, место, договор, транспортный и товарный документСвязать акт с обязательством
УчастникиОрганизации, ФИО, роли и основания полномочийПонять, кто присутствовал и подписал
ТехникаМодель, серийный номер, комплектный узелИсключить путаницу между машинами
РасхождениеТочное место, вид, размер или недостающая позицияСделать дефект проверяемым
ДоказательстваНомера фото, видео, упаковка, показания приборовСохранить состояние на момент обнаружения
РешениеДействие, ответственный, срок и ограничение эксплуатацииПревратить замечание в управляемую задачу

Возможные решения — принять без ограничения, принять с зафиксированными замечаниями, отложить техническую приёмку, потребовать доукомплектование или не допускать машину к работе. Какой вариант юридически доступен, определяется договором и обстоятельствами; статья не заменяет правовое заключение. Не подписывайте пустые поля и не оставляйте устные обещания без срока, ответственного и связи с конкретным дефектом.

Поля акта расхождений при поставке погрузчика
Дефект связывают с машиной, фото, решением, ответственным и сроком

Красные флаги: когда машину нельзя выпускать в работу

Критичным является не только явный сломанный узел, но и отсутствие данных, необходимых для безопасного решения.

  • серийный номер машины не совпадает со спецификацией или документами;
  • заводская табличка отсутствует, повреждена или не описывает фактическую навеску;
  • видны трещины, деформации рамы, мачты, вил или защитной крыши;
  • есть активная утечка топлива, электролита или рабочей жидкости;
  • непонятно, совместимы ли батарея, зарядное устройство и электросеть;
  • не работают тормоза, рулевое управление или обязательные устройства предупреждения;
  • панель показывает нерасшифрованную ошибку, которую предлагают просто стереть;
  • невозможно подтвердить грузоподъёмность с установленной мачтой и навеской;
  • поставщик предлагает испытать машину грузом за пределами известной диаграммы;
  • отсутствует безопасный способ разгрузки или компетентный оператор.

Восемь частых ошибок при приёмке

  1. Начинают с подписи, а не с осмотра. После чистой подписи доказать момент появления повреждения сложнее. Сначала проверьте условия договора и зафиксируйте состояние.
  2. Фотографируют только дефект крупным планом. Без общего кадра непонятно, где он расположен. Делайте связку: транспорт, общий вид машины, узел, деталь.
  3. Сверяют только название модели. В итоге принимают другую мачту, вилы, шины или батарею. Проверяйте каждую строку спецификации.
  4. Удаляют упаковку и крепления до фиксации. Теряется доказательство транспортного состояния. Фото делают до изменения положения машины.
  5. Поручают всю приёмку одному закупщику. Он может не оценить разгрузку и технический риск. Нужны распределённые роли и единый координатор.
  6. Считают запуск полной проверкой. Машина заводится, но может иметь дефект тормозов, гидравлики или навески. Нужен последовательный функциональный тест.
  7. Испытывают случайной палетой. Неизвестные масса и центр груза делают результат бесполезным и опасным. Используйте идентифицированный груз в пределах диаграммы.
  8. Оставляют замечания устно. Обещание теряется между продавцом, перевозчиком и сервисом. Запишите дефект, фото, решение, ответственного и срок.

FAQ: вопросы о приёмке погрузчика

Можно ли принять погрузчик только по транспортной накладной?

Транспортная подпись не всегда означает завершение всей технической приёмки. Значение документа зависит от договора и правил перевозки. Заранее установите, какие замечания, кем и в какой срок фиксируются.

Нужно ли запускать погрузчик на платформе перевозчика?

Только если это предусмотрено безопасной схемой и разрешено инструкцией. При транспортном режиме, повреждении или неподготовленных системах запуск может быть опасен. Способ разгрузки согласуют до прибытия.

Кто должен участвовать в приёмке?

Обычно нужны уполномоченный подписант, ответственный за разгрузку и технический специалист; функциональный тест выполняет допущенный оператор. Состав зависит от процедуры компании и условий договора.

Как проверить, что привезли нужную мачту?

Сопоставьте обозначение и параметры мачты со спецификацией, заводскими данными и фактическими габаритами. Не определяйте Duplex или Triplex только по внешнему виду без документов модели.

Достаточно ли показания 100% для приёмки новой АКБ?

Нет. Оно показывает оценку заряда, а не подтверждённую ёмкость, совместимость или отсутствие ошибок. Сверьте технологию, напряжение, массу, серийный номер, зарядку и диагностические данные по процедуре производителя.

Обязательно ли проверять погрузчик с грузом?

Контролируемое испытание полезно, если оно предусмотрено процедурой ввода и может быть выполнено безопасно. Масса, центр, высота и навеска должны находиться в пределах подтверждённой грузовой диаграммы.

Что делать, если найден небольшой косметический дефект?

Сфотографировать и внести в документ, даже если он не мешает работе. Затем стороны определяют решение по договору. Незафиксированная вмятина позже может быть ошибочно отнесена к эксплуатации покупателем.

Когда погрузчик можно передать оператору?

После завершения обязательных проверок, устранения критичных замечаний, выполнения требований по вводу и допуска оператора к конкретному типу техники. Приёмка товара сама по себе не является обучением или разрешением на эксплуатацию.

Итог: четыре контрольные точки вместо одной подписи

Разделите процесс на подтверждение безопасной разгрузки, фиксацию транспортного состояния, товарную сверку и технический ввод. Для каждого этапа назначьте ответственного, результат и документ. Тогда подпись означает конкретный проверенный факт, а не надежду, что недочёты обнаружатся позже.

До поставки выбранного вилочного погрузчика запросите у WaySklad точную спецификацию, массу, способ разгрузки, перечень документов и процедуру первого запуска конкретной модели. Условия наличия, комплектации, гарантии, доставки и ввода подтверждаются отдельно по выбранной технике и договору. ООО «ВайСклад» работает с НДС. Телефон 8 800 550-60-95, почта zakaz@waysklad.ru.
