WAY SKLADМосква

Li-ion или свинцово-кислотная АКБ для электропогрузчика: что выбрать

Электропогрузчики с литий-ионной и свинцово-кислотной тяговыми батареями на складе

Li-ion удобен для промежуточной зарядки и интенсивной работы, а свинцово-кислотная батарея может быть экономичнее при одной смене и длинном ночном окне. Считаем энергию, зарядную мощность, запасные АКБ, простой и совместимость.

Li-ion обычно выгоднее для электропогрузчика, который работает интенсивно, заряжается в короткие технологические паузы и не должен простаивать для замены батареи. Свинцово-кислотная АКБ может быть рациональнее при одной предсказуемой смене, длительной зарядке после работы и невысокой цене простоя. Но тип батареи нельзя выбирать отдельно от погрузчика и зарядного устройства. Нужно проверить рабочий цикл, доступную энергию, мощность сети, допустимую массу батареи, разъёмы, систему управления и условия производителя.

Если тип силовой установки ещё не выбран, сначала сравните электрический, дизельный и газ-бензиновый погрузчики. Правильное сравнение батарей выглядит не как «одна Li-ion против одной свинцовой АКБ», а как две готовые схемы. В первую входят литий-ионная батарея, совместимый зарядник, точки промежуточной зарядки и дисциплина операторов. Во вторую — одна или несколько свинцово-кислотных батарей, зарядная зона, обслуживание, охлаждение, оборудование для замены и место хранения. Побеждает схема, которая закрывает смены с меньшей полной стоимостью и приемлемым резервом.

Li-ion или свинцово-кислотная АКБ: короткий ответ

Условия эксплуатации Стартовый кандидат Что обязательно проверить
Одна смена, умеренная нагрузка, длинная ночная зарядка Свинцово-кислотная АКБ Хватает ли энергии с резервом, есть ли время на полный цикл и обслуживание
Две или три смены с регулярными паузами Li-ion Разрешённые промежуточные заряды, мощность зарядника и сети
Несколько смен без достаточных пауз Оба варианта требуют расчёта Для Li-ion — энергобаланс; для свинцовой схемы — запасные АКБ и безопасная замена
Редкое или сезонное использование Часто свинцово-кислотная Режим хранения, саморазряд, регламент поддерживающей зарядки и стоимость простоя
Холодильная или неотапливаемая зона Только специальное подтверждённое исполнение Температуру работы, зарядки и хранения конкретной системы, наличие подогрева

Рекомендация WaySklad. Сначала нарисуйте расписание погрузчика на сутки: работа, ожидание, перерывы и зарядка. Только затем сравнивайте технологии. Слово Li-ion не создаёт зарядное окно, а низкая цена свинцовой батареи не отменяет стоимость её замены и простоя.

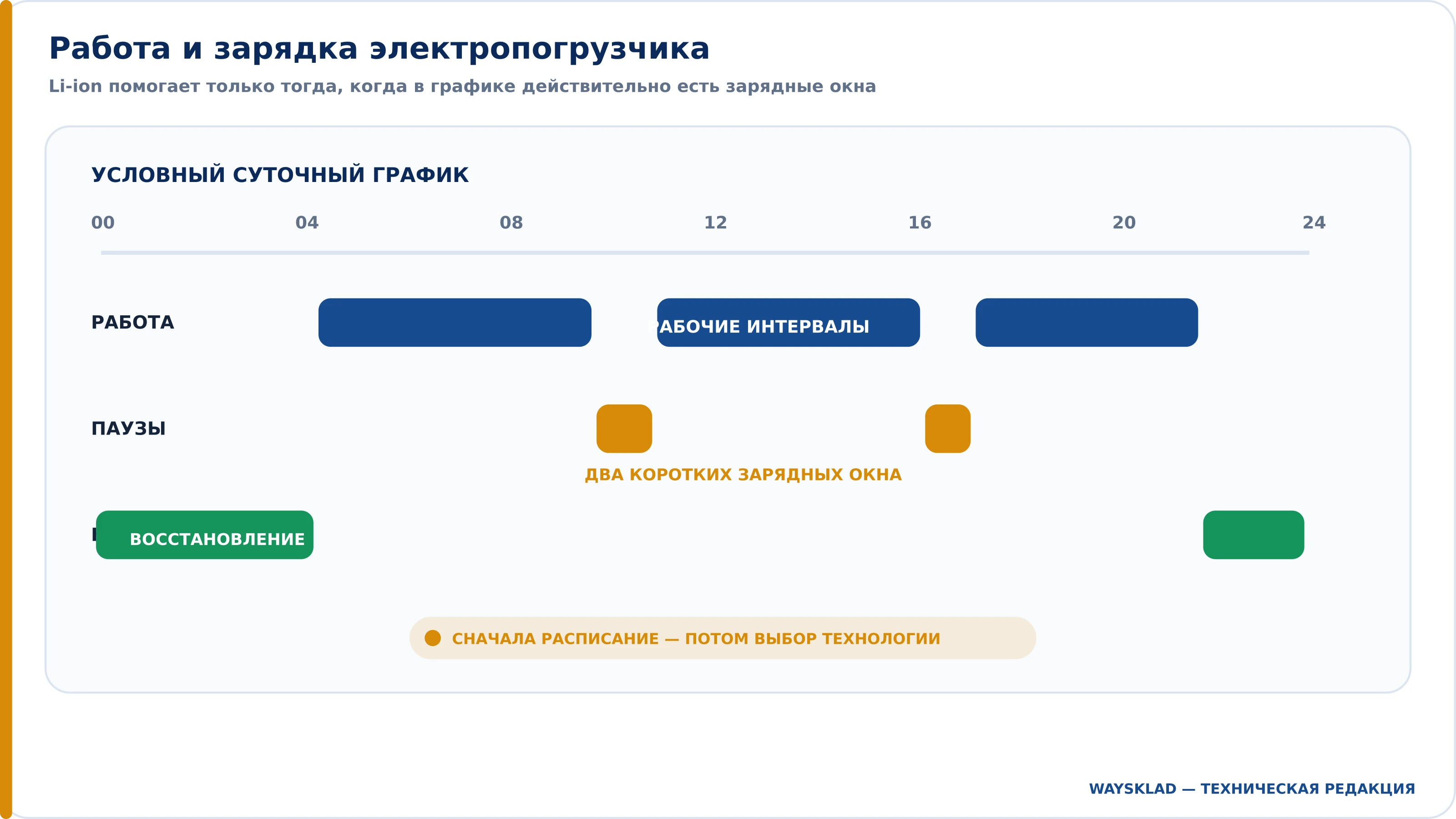

График работы и зарядки аккумулятора электропогрузчика
Li-ion раскрывается только при доступных и разрешённых промежуточных зарядках

Что именно сравнивается

Свинцово-кислотная тяговая батарея использует жидкий электролит и требует регламентного ухода, а промышленная Li-ion-система включает литий-ионные ячейки, BMS, силовые компоненты и интерфейс связи. В электропогрузчиках встречаются разные исполнения обеих технологий, поэтому название категории не заменяет паспорт.

Для заливной свинцово-кислотной батареи важны уровень электролита, правильный зарядный профиль, состояние соединений, вентиляция зарядной зоны и предусмотренный изготовителем порядок обслуживания. Для Li-ion не требуется долив воды, но критичны исправная BMS, совместимый зарядник, температурный контроль и корректная связь между батареей и техникой.

Критерий Свинцово-кислотная АКБ Li-ion
Начальные вложения Часто ниже для одной батареи Часто выше; оценивать вместе с зарядником и инфраструктурой
Работа в несколько смен Может потребовать запасных батарей и их замены Может закрываться одной батареей при достаточных разрешённых подзарядках
Обслуживание Контроль, очистка, предусмотренный долив и другие операции по инструкции Без обслуживания электролита; остаются осмотры системы и диагностика
Промежуточная зарядка Только в режиме, разрешённом изготовителем батареи Типичное преимущество совместимой промышленной системы
Замена в погрузчике Тяжёлая батарея требует предусмотренного оборудования и крепления Часто не меняется в течение смены, но совместимость и масса обязательны
Поведение под нагрузкой Характеристики меняются по мере разряда и старения BMS управляет допустимой отдачей; ограничения зависят от системы

Почему ампер-часы не равны времени работы

Ёмкость в ампер-часах нельзя напрямую переводить в часы смены. Сначала нужно учитывать напряжение. Номинальную энергию для первичного сравнения рассчитывают так:

номинальная энергия, кВт·ч ≈ напряжение, В × ёмкость, А·ч ÷ 1000.

Например, условная батарея 48 В / 600 А·ч содержит около 28,8 кВт·ч номинальной энергии: 48 × 600 ÷ 1000 = 28,8. Батарея 80 В / 400 А·ч — около 32 кВт·ч. Поэтому сравнение «600 А·ч больше 400 А·ч» без напряжения бессмысленно.

Номинальная энергия ещё не является полезной. Из неё нельзя автоматически вычесть единый процент для всех батарей. Допустимая рабочая область, резерв BMS, конечное напряжение, температура, возраст, ток нагрузки и алгоритм погрузчика различаются. Полезную энергию нужно брать из документации согласованной батарейной системы.

Как оценить потребность смены

Лучший источник — телеметрия существующей техники или данные зарядного устройства за типичную неделю. Если измерений нет, зафиксируйте продолжительность движения, число подъёмов, массу грузов, высоты, уклоны и простои. Для грубой проверки применяется формула:

энергия смены, кВт·ч ≈ средняя потребляемая мощность, кВт × фактическое время активной работы, ч.

Условный пример: если измеренная средняя мощность за активные периоды составила 3,2 кВт, а суммарное активное время — 5 часов, потребность равна примерно 16 кВт·ч. К ней добавляют подтверждённый эксплуатационный резерв. Значения 3,2 кВт и 5 часов не являются типовыми характеристиками погрузчика — это пример метода.

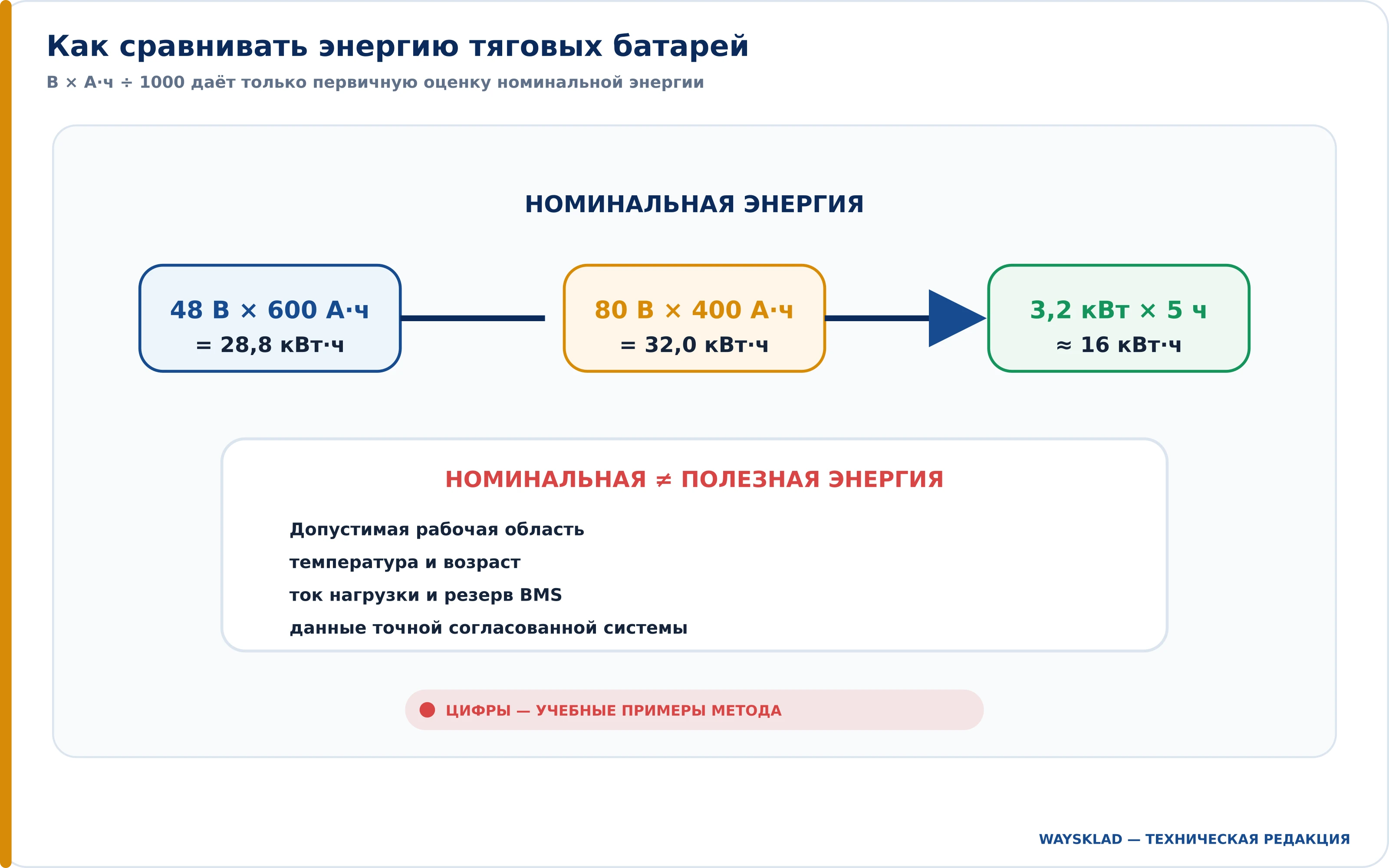

Расчёт энергии тяговой батареи электропогрузчика
Ампер-часы сравнивают только вместе с напряжением; полезную энергию подтверждают отдельно

Суточный энергобаланс важнее одной полной зарядки

Для многосменной работы нужно проверить не только ёмкость батареи, но и сколько энергии система успевает вернуть в течение суток. Если погрузчик тратит 30 кВт·ч, а доступные паузы позволяют безопасно вернуть только 20 кВт·ч, дефицит будет накапливаться независимо от технологии.

Составьте таблицу на 24 часа:

  • начальный заряд батареи;
  • каждый рабочий интервал и расход энергии;
  • обед, пересменка, технологические ожидания;
  • доступная мощность зарядки в каждом окне;
  • ограничения по температуре и состоянию заряда;
  • требуемый остаток перед пиковыми операциями;
  • длинное восстановительное окно в конце суток.

Для предварительной оценки энергии, возвращаемой за паузу, можно умножить фактическую мощность на время и учесть потери по данным изготовителя:

возвращённая энергия ≈ мощность зарядки × длительность окна × подтверждённый коэффициент системы.

Не подставляйте универсальный КПД из чужой статьи. Если паспорт даёт только ток постоянного напряжения батареи, а не входную мощность из сети, запросите характеристику зарядного устройства. Электрик должен рассчитывать питающую сеть по входным параметрам зарядников и условиям объекта, а не по произведению напряжения АКБ на зарядный ток.

Когда Li-ion действительно выигрывает

Главная коммерческая ценность Li-ion — возможность встроить зарядку в рабочий процесс и уменьшить простой, если это разрешено для конкретной системы. Погрузчик подключается во время обеда, пересменки или ожидания транспорта и возвращает часть энергии без извлечения батареи.

Li-ion стоит рассматривать первым, когда:

  • техника работает две или три смены;
  • в течение дня есть регулярные предсказуемые паузы;
  • замена тяжёлых батарей занимает время и требует отдельного персонала;
  • простой погрузчика останавливает отгрузку или производство;
  • нет желания обслуживать жидкий электролит;
  • важна стабильная управляемость энергией и диагностика через BMS;
  • парк можно обеспечить совместимыми зарядными точками нужной мощности.

Однако фраза «литий можно заряжать когда угодно» слишком груба. Минимальное время подключения, допустимый ток, температурные пределы, порядок отключения и необходимость периодического полного заряда задаёт изготовитель. Оператору нужен простой регламент: куда подключать машину, на каких перерывах и кто контролирует завершение зарядки.

Когда свинцово-кислотная АКБ рациональнее

Свинцово-кислотная технология остаётся практичным выбором, если одна батарея уверенно закрывает смену, а затем имеет достаточно времени на предусмотренную зарядку, охлаждение и обслуживание. В таком сценарии преимущества быстрых промежуточных зарядов могут не создавать денежной выгоды.

Она может быть предпочтительна, если:

  • погрузчик используется несколько часов в день;
  • маршрут и объём работ стабильны;
  • есть оборудованная зарядная зона и обученный персонал;
  • существующий парк уже использует совместимую инфраструктуру;
  • простои запланированы и не влияют на отгрузку;
  • доплата за Li-ion не окупается на выбранном горизонте расчёта.

Для многосменной эксплуатации свинцовая схема тоже возможна, но сравнивать нужно не цену одной АКБ. Добавьте запасные батареи, зарядники, стеллажи или места хранения, оборудование для извлечения, время замены, обслуживание и резерв на отказ. Иногда после этого более дорогая батарея оказывается дешевле системой; иногда — нет.

Масса батареи — параметр погрузчика, а не только логистики

Нельзя устанавливать более лёгкую батарею только потому, что она совпала по напряжению и поместилась в отсек. Для конкретной модели изготовитель может устанавливать минимальную и максимальную массу батареи, размеры контейнера, положение центра массы и способ крепления. Эти параметры связаны с устойчивостью и расчётной конфигурацией машины.

Промышленные Li-ion-решения для замены свинцовой батареи могут содержать балласт или специальный корпус, чтобы попасть в допустимый диапазон массы. Требуйте письменное подтверждение совместимости, а после изменения комплектации проверяйте табличку грузоподъёмности и документацию. Отдельно проверьте остаточную грузоподъёмность вилочного погрузчика в согласованной батарейной комплектации. Самодельный дополнительный груз не заменяет одобрение производителя.

Для сменной свинцовой батареи заранее проверьте:

  • массу батареи и грузоподъёмность устройства замены;
  • направление извлечения и требуемое пространство;
  • роликовый стол, тележку, крановое или иное предусмотренное оборудование;
  • фиксацию батареи после установки;
  • маркировку, состояние кабелей и разъёмов;
  • маршрут перемещения батареи без пересечения опасных зон.

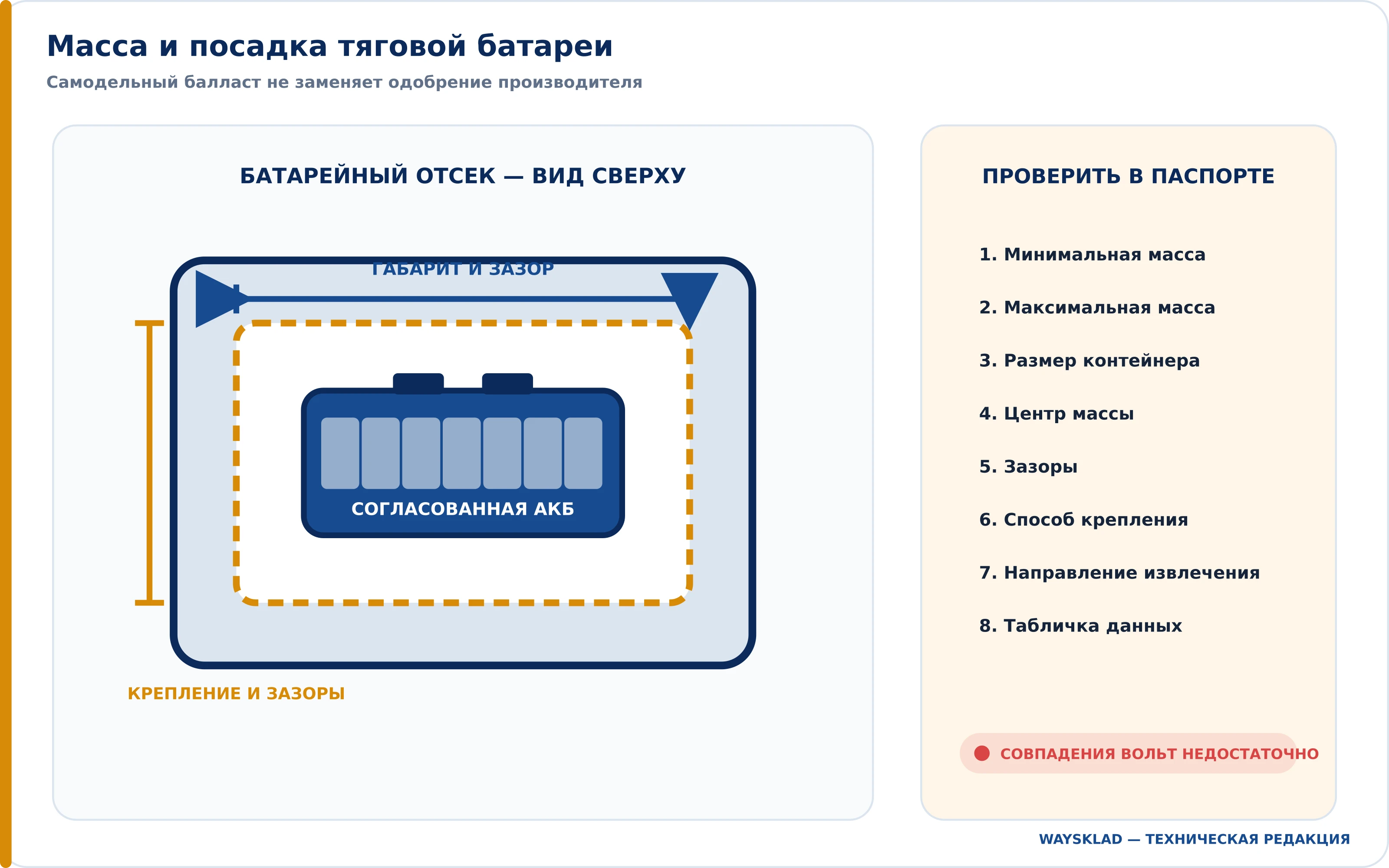

Проверка массы и размеров батареи вилочного погрузчика
Батарея должна соответствовать допустимой массе, габаритам, креплению и документации погрузчика

Совместимость: проверка из девяти пунктов

Батарейную систему нужно сопоставить не только с энергопотреблением, но и с геометрией машины: сравните трёхопорный и четырёхопорный электропогрузчики для своего маршрута.

Погрузчик, батарея и зарядное устройство образуют единую систему. Совпадение номинального напряжения — только первый фильтр. До заказа письменно подтвердите:

  1. разрешённую технологию батареи для точной модели и серийного исполнения погрузчика;
  2. номинальное и рабочее напряжение системы;
  3. допустимый диапазон ёмкости и мощности;
  4. минимальную и максимальную массу батареи;
  5. габариты контейнера, зазоры, крепление и направление извлечения;
  6. силовой разъём, полярность, сечение кабелей и допустимый ток;
  7. совместимость зарядного профиля;
  8. наличие и версию обмена данными между BMS, зарядником и погрузчиком;
  9. сохранение гарантии и необходимость изменения таблички данных.

На некоторых системах батарея и зарядник обмениваются данными по собственному протоколу. Поэтому старый свинцовый зарядник нельзя считать подходящим для Li-ion, а любой сторонний Li-ion-зарядник — совместимым с батареей. Переход должен быть одобрен поставщиком готовой системы.

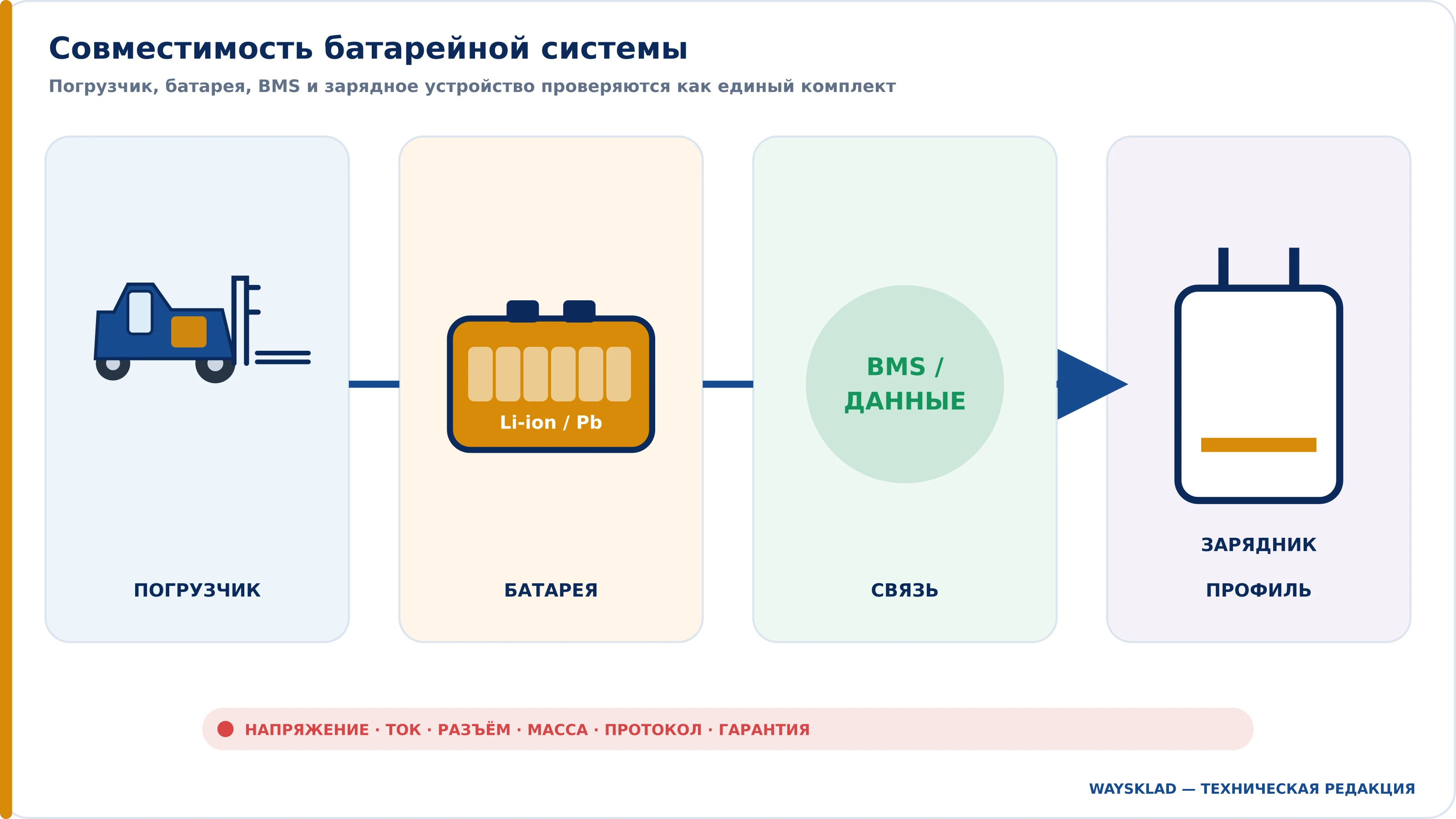

Совместимость погрузчика, батареи, BMS и зарядного устройства
Совпадение номинального напряжения — только первый этап проверки системы

Как рассчитать зарядную инфраструктуру для парка

Суммарная установленная мощность зарядников не всегда равна фактическому одновременному потреблению, но проектировать сеть по надежде, что все никогда не включатся вместе, нельзя. Постройте график подключений для каждой машины и определите худшее пересечение зарядных окон.

Условный пример: четыре погрузчика имеют зарядники с входной мощностью по 12 кВт. Если все подключаются в пересменку, потенциальная одновременная нагрузка — 48 кВт. Если система управления зарядкой гарантированно ограничивает парк до 30 кВт и расставляет приоритеты, энергетик может учитывать подтверждённый алгоритм. Без такого управления планировать 30 кВт только по средней статистике рискованно.

В техническом задании на зарядную зону укажите:

  • число и тип зарядных устройств;
  • входное напряжение, фазы, мощность и ток каждого устройства;
  • график и возможную одновременность;
  • длину кабелей и места подключения без натяжения и наезда;
  • защиту оборудования от повреждения техникой;
  • вентиляцию и другие меры по проекту для выбранного типа батарей;
  • порядок аварийного отключения и доступ ответственных лиц;
  • возможность будущего расширения парка.

Окончательный проект электроснабжения, вентиляции и пожарной безопасности выполняют профильные специалисты по данным конкретного оборудования и применимым требованиям объекта.

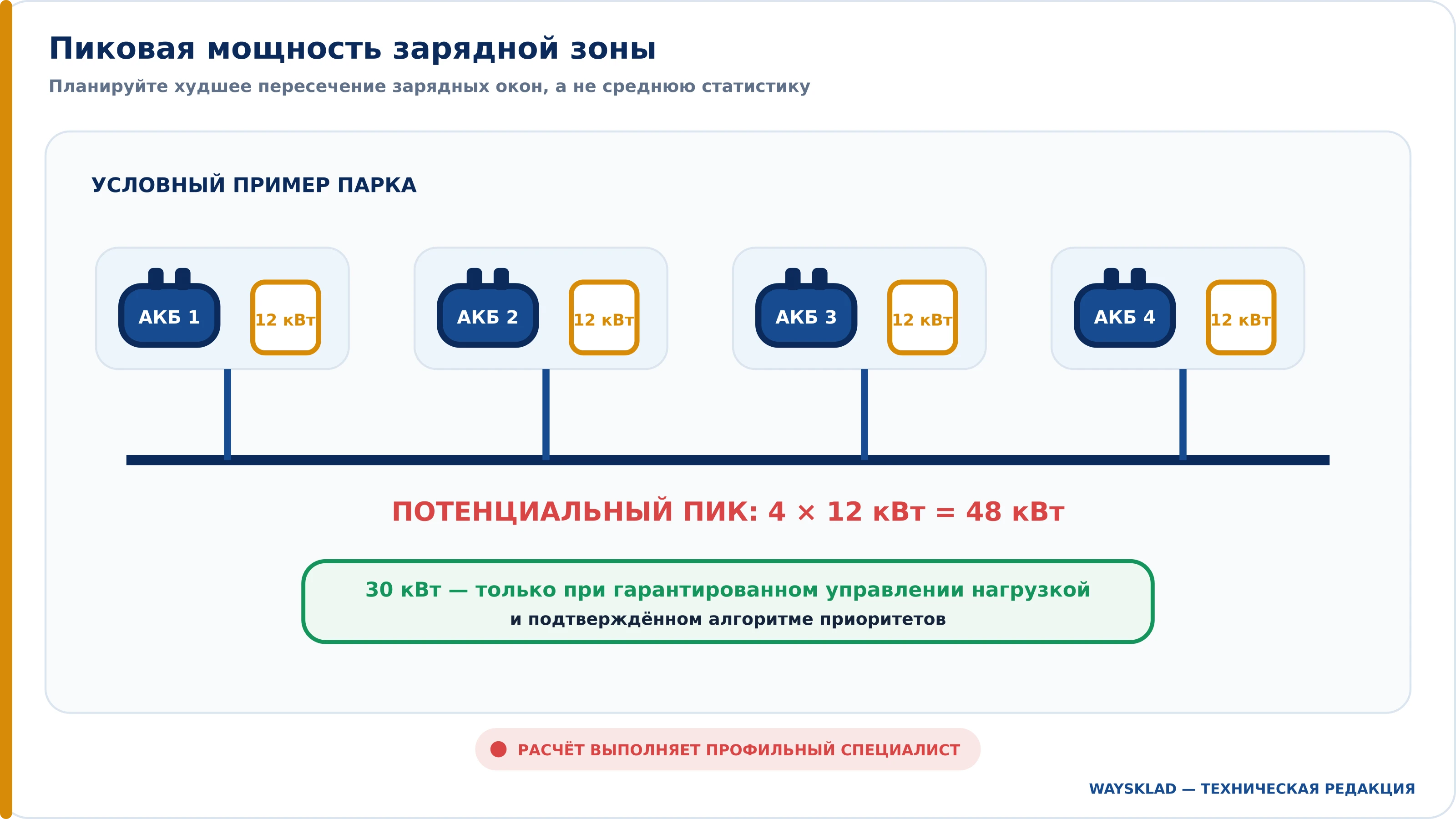

Расчёт мощности зарядной зоны для парка электропогрузчиков
Пиковая одновременная нагрузка важнее средней: пример 4 × 12 кВт = 48 кВт

Температура и холодный склад

Нельзя выбирать батарею для холода по общему утверждению «литий боится мороза» или «свинец надёжнее зимой». У обеих технологий доступная энергия, зарядка и срок службы зависят от температуры. Критичны три разных диапазона: эксплуатация, зарядка и хранение.

Одна Li-ion-система может иметь подогрев и разрешение на холодную зону, другая — запрещать зарядку ниже установленной температуры. Свинцово-кислотная батарея также теряет доступную ёмкость на холоде, а состояние заряда влияет на её эксплуатационную безопасность. Проверьте, где погрузчик работает, где стоит между сменами и где заряжается. Для маршрута «морозильная камера — тёплый склад» дополнительно согласуйте конденсат и температурные переходы.

Как считать полную стоимость владения

Для первичного отбора модели используйте каталог вилочных погрузчиков, но итоговый TCO считайте только для конкретных согласованных комплектаций.

TCO считают на одинаковом сроке и рабочем объёме, а не по цене одной батареи. Для обеих схем используйте подтверждённые коммерческие предложения и одинаковый прогноз часов или перемещённых палет.

В расчёт включают:

  • погрузчик в конкретной батарейной комплектации;
  • основные и запасные батареи;
  • зарядные устройства и монтаж электросети;
  • зарядную зону, вентиляцию и средства замены, если они требуются проектом;
  • электроэнергию с учётом измеряемого потребления;
  • обслуживание батарей и труд персонала;
  • плановые замены в пределах расчётного горизонта;
  • диагностику и ремонт;
  • цену производственного простоя и резервную технику;
  • утилизацию или согласованную остаточную стоимость.

Полезно считать стоимость готовности: годовые затраты делят на фактические часы доступности или выполненные палетооперации. Если Li-ion сокращает десять минут простоя, но эти минуты приходятся на ожидание без задач, экономического эффекта нет. Если те же десять минут задерживают отгрузку, эффект может быть существенным.

Условный пример выбора

Склад использует электропогрузчик в две смены. За сутки техника потребляет по измерениям 26 кВт·ч. Есть две паузы по 40 минут и ночное окно 6 часов. Сравниваются только комплектации, официально разрешённые производителем.

Li-ion-система успевает вернуть энергию в паузы и ночью при подтверждённой мощности зарядника, а остаток перед пиковыми часами не выходит за допустимую область. Свинцовая комплектация закрывает одну смену, но для непрерывной второй требует запасной батареи и замены. В этой ситуации сравнивают Li-ion-комплект с одной батареей против свинцовой схемы с двумя батареями, вторым зарядным местом и оборудованием замены.

Если тот же погрузчик работает только четыре часа днём и заряжается двенадцать часов ночью, запасная батарея не нужна. Тогда начальная экономия свинцовой комплектации может перевесить преимущества промежуточной зарядки. Пример показывает метод, а не универсальный результат.

Как провести контрольный тест до покупки

Лучший финальный аргумент — испытание согласованной комплектации на типовом маршруте. До теста зафиксируйте начальный заряд, температуру, массу грузов и перечень операций. Во время испытания измеряйте активное время, число подъёмов, пробег, паузы, остаток энергии и сообщения системы.

  1. Полностью идентифицируйте погрузчик, батарею и зарядное устройство.
  2. Выполните типовую смену или репрезентативный цикл с рабочими грузами.
  3. Отдельно отметьте движение, подъём и ожидание.
  4. Подключите технику в реальные зарядные окна.
  5. Проверьте, сколько энергии вернулось и хватило ли её до следующей паузы.
  6. Оцените нагрев, ограничения мощности и диагностические сообщения.
  7. Повторите тест в характерной температуре, если это разрешено.
  8. Сохраните отчёт и используйте его как исходные данные для TCO.

Фраза «работает до восьми часов» без описания цикла не заменяет тест. Восемь часов календарной смены могут включать пять часов ожидания либо почти непрерывные подъёмы и движение.

Типичные ошибки при выборе аккумулятора

1. Сравнивать только А·ч

Без напряжения, полезной энергии и режима нагрузки число ампер-часов не показывает продолжительность работы.

2. Считать Li-ion универсальным победителем

При редком использовании преимущества быстрых подзарядок могут не окупить более дорогую систему.

3. Сравнивать одну батарею с одной

Для нескольких смен свинцовая схема может включать две или три батареи, а Li-ion — зарядные точки высокой мощности.

4. Оставлять старое зарядное устройство

Совпадение напряжения не подтверждает зарядный профиль и обмен данными. Нужна письменная совместимость.

5. Игнорировать массу батареи

Слишком лёгкая или тяжёлая АКБ может вывести конфигурацию за пределы, установленные изготовителем погрузчика.

6. Проектировать сеть по средней мощности

Пересменка создаёт одновременную зарядку. Считать нужно худшее подтверждённое пересечение либо систему управления нагрузкой.

7. Переносить температуру с другой модели

Диапазоны работы, зарядки и хранения проверяют по паспорту конкретной батареи и погрузчика.

8. Верить универсальному сроку службы

Ресурс зависит от глубины разряда, мощности зарядки, температуры, обслуживания и критерия окончания срока службы.

Перед заполнением чек-листа соберите исходные данные по статье как выбрать вилочный погрузчик по 24 параметрам.

Чек-лист данных для подбора

  • модель погрузчика и допустимые батарейные комплектации;
  • число смен и продолжительность активной работы;
  • потребление энергии за типичный день;
  • масса грузов, высоты, уклоны и маршрут;
  • точные окна зарядки и их стабильность;
  • напряжение, А·ч, кВт·ч и полезная энергия батареи;
  • масса, размеры, крепление и разъёмы;
  • входная мощность и параметры зарядника;
  • доступная мощность электросети и одновременность;
  • температура работы, зарядки и хранения;
  • необходимость запасных батарей и способ их замены;
  • гарантия, сервис и стоимость простоя.

Частые вопросы

Что лучше: Li-ion или свинцово-кислотная АКБ?

Для интенсивной многосменной работы с регулярными паузами чаще удобнее Li-ion; для одной умеренной смены и длинной ночной зарядки свинцовая батарея может быть экономичнее. Решение подтверждают энергобалансом и TCO.

Можно ли заряжать Li-ion во время обеда?

Можно только тогда, когда промежуточная зарядка разрешена изготовителем конкретной батарейной системы. Используйте совместимый зарядник и установленный регламент подключения.

Хватит ли одной Li-ion-батареи на три смены?

Не обязательно. Нужно сравнить суточное потребление с полезной энергией батареи и энергией, возвращаемой во всех паузах. При недостаточных зарядных окнах дефицит будет накапливаться.

Можно ли поставить Li-ion вместо свинцовой АКБ?

Только при подтверждённой совместимости. Проверяют допуск производителя, напряжение, массу, размеры, крепление, разъёмы, токи, зарядник, BMS и влияние на документацию машины.

Подойдёт ли старый зарядник?

Не считайте его подходящим без письменного подтверждения. Зарядные профили и протоколы связи различаются, даже если номинальное напряжение совпадает.

Почему важна масса тяговой батареи?

Изготовитель может задавать допустимый диапазон массы батареи как часть конфигурации погрузчика. Несогласованная более лёгкая батарея способна изменить расчётное распределение массы и устойчивость.

Какая батарея лучше для морозильной камеры?

Та, чьё конкретное исполнение разрешено для требуемой температуры и маршрута. Отдельно проверьте диапазоны эксплуатации, зарядки и хранения, подогрев и конденсат.

Как быстро понять, окупится ли Li-ion?

Сравните две полные схемы на одинаковом горизонте. Учтите батареи, зарядники, инфраструктуру, обслуживание, замену АКБ, электроэнергию, резервную технику и цену реального простоя.

Вывод

Li-ion выбирают не за современное название, а за измеримую способность заряжаться в паузах и поддерживать готовность электропогрузчика. Свинцово-кислотную АКБ выбирают не только ради низкой цены, а когда одна батарея надёжно закрывает предсказуемую смену и инфраструктура уже организована.

До заказа посчитайте энергию за сутки, нанесите зарядные окна на график, проверьте входную мощность зарядников, допустимую массу батареи и совместимость всей системы. Затем сравните TCO и проведите контрольный цикл на объекте. После такой проверки можно переходить к каталогу электрических вилочных погрузчиков WaySklad и подбирать конкретную комплектацию по фактической задаче.
